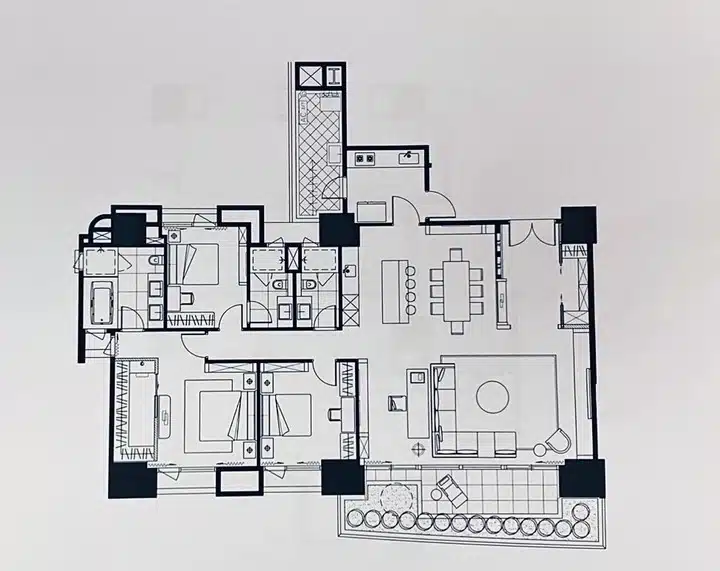

御皇苑的難題從來不是預算,而是建築本身先替你決定了一半的事——鋼骨結構、住友制震壁、深進深與錯層陽台,這四件事會直接框住你的格局、材質、燈光與收納能做到哪裡。這篇把御皇苑當成拆解案例,一件一件講清楚,最後告訴你,想在桃園做出同等級的家,哪些手法可以直接帶過來。

御皇苑豪宅設計案例

看過御皇苑實品屋的人,多半會有同一種矛盾感受:從陽台望出去的美術館首排景觀確實無可取代,但走進室內,會發現中段有一塊採光明顯掉下來的區域,樑柱的體量也比一般住宅存在感更強。

這不是建商做不好,而是 SRC 加鋼骨的結構系統、加上錯層陽台創造出來的流線立面,本來就會在室內留下一組必須被設計處理掉的條件。2026 年這個價格帶的屋主,願意花的不是「把房子弄漂亮」的錢,是「把這些條件解掉」的錢。

先說清楚,這篇不是我們在御皇苑的施工紀錄,而是一個設計業者拿著公開資料與實品屋條件,把這個建案「如果要做,會卡在哪裡」拆給你看。接下來會照實際做案子的順序走:先看建築給了什麼條件,再看格局怎麼重配、材質怎麼挑才撐得住南台灣的西曬與濕度、燈光與管線要在哪一刻切進去、大坪數的收納容量怎麼算,接著交代工程難點與預算,最後回到桃園:如果你在青埔或中壢有一間大坪數,想要的是御皇苑那種質感,哪些做法可以原封不動帶過來、哪些要換個方式做。

御皇苑室內設計的起點

御皇苑室內設計的起點:先看懂建築給了什麼、又留下什麼難題

御皇苑室內設計是針對高雄美術館特區這個特定建案的結構條件所做的客製化空間規劃,主要解決深進深採光衰減、樑柱體量明顯與西曬高濕這三個先天問題。

先講建築給的優勢。御皇苑採 SRC 加 SC 鋼骨結構並搭配住友制震壁,這組配置的好處是柱斷面可以比純 RC 小,室內得房的方正度因此保住了;美術館首排的永久棟距,則讓主要面寬的採光與景觀在未來數十年不會被新建案吃掉。實價登錄上,這個建案的單價站上每坪 7 字頭,2024 年甚至出現每坪 84.7 萬、總價 1 億 1,998 萬的成交紀錄。

再講留下來的難題。錯層陽台是立面造型的來源,但反過來說,室內與陽台的交界會出現非標準的斜切角與高低差,這些位置的天花、地坪收邊全部要重新放樣,不能套用一般平面圖的做法。深進深則讓距離開窗面 6 公尺以外的區域,自然採光照度通常掉到 150 lux 以下,低於一般起居空間建議的 300 lux。

制震壁的位置也是關鍵。制震壁與主要結構牆不可敲除、不可穿孔,這代表所有想跨越那道牆的管線、迴路與空調冷媒管,都必須改走天花或地坪繞行,而繞行就會吃掉樓高。這三件事加起來,就是御皇苑室內設計真正要解的題目。

御皇苑格局調整的決策點

御皇苑格局調整的決策點:深進深與錯層陽台怎麼重新配置

御皇苑格局調整是在不動結構體的前提下,重新分配隔間、開口與動線位置的規劃工作,主要解決中段暗房、公私領域混雜與陽台銜接生硬的問題。

深進深的標準解法有三種方向。第一種是把中段的實體隔間換成可透光的介質,例如長虹玻璃、噴砂玻璃或格柵門片,讓臨窗空間的光可以往內帶;實務上這樣做可以把中段照度從 150 lux 左右拉到 250 至 300 lux。第二種是把不需要自然採光的機能(更衣室、儲藏、衛浴、設備間)刻意安排在最暗的那一段,把採光讓給起居與臥室。第三種是拆掉一到兩道非結構隔間,讓公領域合併成一個大跨距空間,動線淨寬做到 90 至 120 公分。

錯層陽台的處理則要先決定一件事:要不要把陽台納入室內。納入的話,落地窗的位置、排水洩水坡、以及與主結構的防水銜接全部要重做,工程難度與費用都會明顯上升;不納入的話,就要靠室內側的地坪收邊與窗框比例去化解那個高低差,讓視覺上是連續的。

御皇苑豪宅設計的材質選擇

御皇苑豪宅設計的材質選擇:西曬、高濕與大跨距地坪的實際限制

豪宅材質選擇是依據空間的日照、濕度與結構條件挑選面材與基材的決策,主要解決變形、褪色、反光刺眼與地坪開裂的問題。

南台灣的西曬是第一個篩選條件。西向開窗面的室內表面溫度在夏季午後可以比北向高出 6 至 10 度,這個溫差會讓實木貼皮、天然皮革與部分深色塗料在兩到三年內出現色差或翹曲。實務上西曬面通常改用啞光係數較高的礦物塗料、陶瓷薄板或石英石,反射率控制在 15% 以下,才不會在午後變成一面會反光的牆。

濕度是第二個條件。高雄全年相對濕度多半落在 70% 至 80%,木作基材如果用一般密底板,含水率會在梅雨季與乾季之間反覆變動。大坪數訂製木作的基材通常要改用含水率控制在 8% 至 12% 的板材,並在封邊與背板做防潮處理,門片公差才守得住 1 至 2 公釐。

第三個是大跨距地坪。鋼骨結構的樓板在大跨距下會有可接受範圍內的微幅變形,大尺寸石材或磁磚(120×120 公分以上)直接鋪設容易在接縫處產生應力集中。實務做法是先做地坪精密整平,把平整度控制在每 2 公尺 3 公釐以內,再施作面材,並在適當位置留伸縮縫。

石材對花是豪宅材質的第四道關卡。天然大理石每一塊的紋路都不同,主牆或地坪要呈現連續紋理,就要在石材廠先把整批荒料編號、排版,確認書本對花(鏡射)或連續對花的方式,再開始切割。這個流程通常要多花 2 至 3 週與 10% 至 20% 的損料,但省掉它,完工後的石牆會像拼布,而且無法補救。

御皇苑燈光設計與機電整合

御皇苑燈光設計與機電整合:制震壁與鋼骨結構下的天花怎麼配

豪宅燈光設計是把照明、空調、弱電與消防管線在天花層一次整合的工程規劃,主要解決樓高被吃掉、燈具位置與出風口打架、以及照度分層不足的問題。

天花層的爭奪戰是大坪數最常失控的環節。空調冷媒管與排水管需要洩水坡,通常佔 15 至 25 公分;風管視噸數需要 20 至 30 公分;消防撒水管與弱電線槽再吃 10 至 15 公分。如果這些都沒有先套圖,等到現場才協調,結果就是天花一路降下來,最後淨高只剩 2 米 4 出頭。

照度分層是第二件事。豪宅空間不會只靠一組主燈,實務上會分成環境照明(約 100 至 150 lux)、重點照明(洗牆或畫作打光,約 300 至 500 lux)與情境照明(15 至 50 lux)三層,各自獨立迴路。色溫通常統一在 2700K 至 3000K,演色性 Ra 要求 90 以上,才不會讓石材與木皮看起來偏色。

制震壁在這裡是硬限制。所有要跨越制震壁的迴路與冷媒管都得繞行,繞行路徑越長,管損與壓降越大,空調效率也會跟著掉。所以燈光與空調的定位圖必須在水電進場前就與結構圖套過一次,這一步省掉,後面就是拆掉重做。

情境控制是大坪數燈光最後一塊拼圖。迴路一旦超過 20 組,靠牆面開關已經不可能操作,實務上會導入場景面板或智慧照明系統,把「回家」「會客」「觀影」「夜間」等情境預設好,一鍵切換。這類系統的配線要在水電階段就預留中性線與訊號線,每個迴路增加的配線成本約 800 至 1,500 元,事後補拉則要打天花,代價是十倍以上。

調光方式也要先定。LED 燈具搭配前沿或後沿調光器、DALI 或 0-10V 調光,閃爍率與最低調光深度差異很大;豪宅空間要求夜間情境能調到 5% 以下而不閃爍,燈具與驅動器必須成套選配,不能燈具選一家、調光器再去買另一家。

大坪數收納設計

大坪數收納設計:御皇苑室內設計怎麼把收納藏進結構裡

大坪數收納設計是依使用者物品量推算容量並把櫃體整合進結構縫隙的規劃方法,主要解決「坪數很大但還是不夠收」與「櫃子做滿卻顯得笨重」的矛盾。

收納容量要用算的,不是用感覺的。一般估法是以每位成年居住者 2.5 至 3.5 立方公尺的衣物與雜物量起算,再加上季節性物品與收藏品。以四口之家推估,基本收納體積約需 12 至 18 立方公尺,換算成深度 60 公分的櫃體,大約是 20 至 30 公尺的連續櫃長。

大坪數的優勢在於有結構縫隙可用。樑下深度通常有 40 至 60 公分,柱與柱之間的退縮帶也常有 30 至 50 公分,這些空間如果不做櫃,就只能用假樑或造型板包起來,等於浪費。把櫃體設計成剛好填滿這些縫隙,立面會平整,收納也一次補足。

門片與五金是質感的分水嶺。大尺寸門片(高度超過 240 公分)要維持不變形,鉸鏈通常要用三到四個點並選擇承重 15 公斤以上的規格;無把手設計則要靠上掀或內嵌式,門縫公差必須守在 2 至 3 公釐,否則整排櫃子的線條會看起來歪。

衣帽間與家政空間是大坪數收納的兩個重點區。主臥衣帽間要讓兩個人同時使用,走道淨寬至少 100 至 120 公分,吊衣區長衣高度留 150 公分、短衣 90 至 100 公分,一個人的吊掛長度約需 3 至 4 公尺。家政空間則要把洗衣機、烘衣機、洗衣槽與清潔用品集中,面積約 2 至 3 坪,並預留獨立排風,否則濕氣會回滲到相鄰的衣帽間。

收藏品陳列是另一種收納。紅酒、藝術品、名錶或包款,各自對溫濕度與光線有不同要求:酒櫃要恆溫 12 至 14 度、濕度 60% 至 70%;包款與皮件要避開紫外線與直射光;藝術品的打光要用低紫外線的 LED,照度控制在 150 至 200 lux。這些條件在平面階段就要定位,而不是完工後才買一台櫃子塞進去。

御皇苑豪宅設計案例的工程難點與追加風險控制

御皇苑豪宅設計案例的工程難點與追加風險控制

豪宅工程難點是施工過程中因現場條件與圖面落差而產生的技術問題,主要解決追加預算失控與工期延宕的風險。

大坪數案子的追加來源相當集中。第一是現場實測與建商圖面不符,牆體位置或樓高有 2 至 5 公分的落差,導致訂製品要重做,這類追加常落在總價的 3% 至 5%。第二是進口材料交期,石材與特殊五金從下單到到貨常需 8 至 16 週,一旦缺貨換料,價差可能在 10% 至 30%。第三是施工中追加的需求變更,這是最難控的一項。

控制方法是把決策時間點前移。實務上會在拆除完成、結構現況完全揭露的那一週,做一次全面的圖面校正,把所有訂製品的尺寸鎖定;進口材料則在設計定案後兩週內完成下單,把交期風險提前吃掉。備用金一般抓總工程費的 5% 至 8%。

驗收節點是另一道防線。大坪數案子建議至少安排五個驗收點:拆除完成後的結構現況、水電配管封板前、防水試水 48 小時、木作封板前的天花內部、以及完工前的面材與五金總驗。每一個節點都要拍照留存並雙方簽認,事後發生漏水或管線問題時,才有依據判斷責任歸屬,也能避免為了查一個問題把整片天花拆掉。

御皇苑室內設計的預算與工期規劃

御皇苑室內設計的預算與工期規劃:這個價格帶合理的配置比例

豪宅裝潢預算規劃是依坪數、規格與工程範圍推估總費用並分配到各工項的計畫,主要解決「不知道該抓多少」與「錢花在看不見的地方值不值得」的疑慮。

以公開行情來看,御皇苑這個等級的大坪數住宅,標準豪宅規格約落在每坪 12 萬至 15 萬元,頂級訂製規格則在每坪 18 萬至 25 萬元以上,這兩個數字都不含家具與家電。業界常用的另一個抓法是取房價總值的 10% 至 15%,以每坪 7 字頭、80 坪計算,裝潢預算會落在 560 萬至 840 萬這個帶。

配置比例上,木作與系統櫃通常佔 25% 至 35%,水電與機電整合佔 15% 至 20%,空調佔 8% 至 12%,石材與地坪佔 10% 至 18%,燈具與設備佔 5% 至 10%,設計與監工費合計約 10% 至 20%。換成桃園的房價基期重算一次:樂居揭露青埔 A18 高鐵生活圈近一年成交均價約每坪 54.41 萬元,同樣 80 坪、總價約 4,350 萬,套用 10% 至 15% 的比例,裝潢預算約落在 435 萬至 650 萬,大約是御皇苑同坪數的四分之三;但前面講的結構與機電題目一個都沒少,所以預算要優先保住機電整合與天花套圖,不要先砍在看不見的地方。工期方面,大坪數毛胚或半毛胚交屋的案子,從設計定案到完工驗收約需 8 個月至 1 年。

預算分配的優先順序也值得先講清楚。當總預算卡住時,建議的保留順序是:機電與空調整合第一、防水與地坪整平第二、訂製木作與五金第三、面材與燈具第四、活動家具最後。理由很簡單,排在前面的項目完工後就被封進牆裡與天花裡,事後改的代價是重做;排在後面的項目,住進去之後還能慢慢換。

在桃園打造御皇苑等級的豪宅設計

在桃園打造御皇苑等級的豪宅設計:哪些做法可以直接帶過來

桃園豪宅設計是針對桃園青埔、中壢等重劃區大坪數住宅所做的高規格空間規劃,主要解決「房子坪數夠大、預算也到位,卻做不出那種豪宅質感」的落差。拆完御皇苑,你會發現它讓人想要的那種感覺,大部分來自設計手法而不是地段,而設計手法是可以搬到桃園的。

最值得帶過來的是無柱大開間的空間感。御皇苑靠鋼骨結構把柱斷面縮小,桃園的大坪數產品多半是 RC 結構、樑深 70 至 90 公分,但只要把樑下做成收納或間接照明的燈槽,並讓天花在公領域維持一致的完成面高度,視覺上一樣能做到一氣呵成的大客廳,不會被一根根樑切碎。

第二個可以複製的是分層燈光與石材對花。這兩件事跟地段完全無關,只跟設計階段有沒有把迴路、色溫、演色性和石材排版想清楚有關。環境、重點、情境三層燈光加上一面整批編號對花的石材主牆,是讓空間一眼看起來「到了那個等級」最有效的兩個手法,在桃園的預算結構下也完全做得到。

第三個是訂製收納與公私過渡帶。把樑下與柱間的縫隙做成剛好填滿的櫃體、在公私交界安排一段過渡空間讓主臥變成獨立套房,這些都是御皇苑這類豪宅的標準配備,換到青埔 60 坪以上的產品上一樣成立,而且因為桃園的房價基期較低,同樣的預算可以把更多比例放在訂製木作與五金上。

需要換做法的只有兩件事。第一是景觀:桃園多數大坪數沒有美術館首排那種無可取代的窗景,焦點要改由室內創造,例如一面藝術牆、一座端景玄關或挑高處的燈光設計。第二是氣候:桃園沒有高雄的強烈西曬,但冬季東北季風的濕冷與青埔一帶的強風,讓落地窗氣密、隔音與窗邊防潮成為更優先的題目,預算要往這裡挪。

說白了,御皇苑賣的是地段加設計,地段搬不走,設計帶得走。如果你在桃園有一間大坪數的房子,想要的是那種走進門就知道不一樣的感覺,真正要找的是能把這幾個手法一次整合進你家平面的設計團隊。

御皇苑室內設計常見問題 FAQ

御皇苑室內設計的預算大概要抓多少?

以 2026 年的公開行情,標準豪宅規格約每坪 12 萬至 15 萬元,頂級訂製規格每坪 18 萬至 25 萬元以上,均不含家具家電。若用房價比例抓,一般建議是總價的 10% 至 15%。實際數字會因為陽台是否納入、有沒有動格局、進口材佔比而有明顯落差,建議帶平面圖來談才有意義。

御皇苑的制震壁可以敲掉或穿孔嗎?

不行。制震壁屬於結構系統的一部分,敲除或穿孔會直接影響建築的耐震表現,也違反建築法規。所有需要跨越制震壁的管線與迴路都必須改走天花或地坪繞行,這也是為什麼御皇苑室內設計一定要在水電進場前先把結構圖與機電圖套過一次。

深進深造成的中段暗房,除了開天窗還有什麼解法?

大樓住宅不可能開天窗,實務上的解法是把實體隔間換成可透光介質(長虹玻璃、噴砂玻璃、格柵),把不需要採光的機能移到最暗段,以及拆除非結構隔間讓公領域合併。三種一起用,中段照度通常可以從 150 lux 左右拉到 250 至 300 lux。

御皇苑的大坪數裝潢工期要多久?

從設計定案到完工驗收,大坪數案子約需 8 個月至 1 年。其中設計與圖面階段通常佔 2 至 3 個月,進口材料交期 8 至 16 週會與工程期部分重疊。如果中途變更需求或材料缺貨,延宕 1 至 2 個月是常見情況。

西曬這麼強,是不是不能用木皮和皮革?

不是不能,是要挑位置與規格。直接被午後日照打到的立面,建議改用啞光礦物塗料、陶瓷薄板或石英石,反射率控制在 15% 以下;木皮與皮革則安排在不受直射的區域,或加上外遮陽與低輻射玻璃降低熱負荷。含水率控制在 8% 至 12% 的基材也是必要條件。

想在桃園做出御皇苑等級的室內設計,預算要抓多少?

以桃園青埔的房價基期換算,80 坪大坪數的裝潢預算約落在 435 萬至 650 萬,約是御皇苑同坪數的四分之三。能讓空間做到那個等級的關鍵手法,包含無柱大開間的樑下處理、三層燈光、石材對花、訂製收納與公私過渡帶,都跟地段無關,在這個預算帶裡完全做得到;要多留預算的反而是落地窗氣密與隔音。

豪宅室內設計的錢花在看不見的地方,值得嗎?

這題的答案要看你住幾年。曲線放樣訂製、鋼骨隔音強化、大跨距地坪精密整平這類工項,完工後都看不到,但它們決定了櫃子五年後會不會歪、隔壁的聲音會不會過來、地磚接縫會不會裂。以總預算來看,這些隱形工項通常佔 20% 至 30%,省下來的短期效果很明顯,長期代價也同樣明顯。

想清楚再決定,比先找設計師更重要

御皇苑這種等級的住宅,真正拉開差距的不是風格選了哪一種,而是有沒有人在動工前就把結構限制、材質耐候性、機電時序與收納容量這四件事一次算清楚。這四件事只要有一件在現場才發現,代價就會從幾萬變成幾十萬。

如果你在桃園青埔、中壢有一間大坪數的房子,看完這篇也想要那種質感,下一步不用急著決定風格。先把坪數、建商交屋的平面圖、現況照片(特別是樑柱與陽台交界處)、以及你的預算範圍準備好,預約一次大坪數住宅初談,認知設計會針對你的格局,告訴你御皇苑的哪些手法在你家做得到、預算大概落在哪個級距、哪些錢其實不用花。
