毛胚屋裝潢真正難的從來不是挑風格,而是工序順序一旦排錯,後面每一關都得用錢和時間去補。這篇把 2026 年台灣毛胚屋從交屋到入住的 13 道工序、每一段的合理工期、50 坪常見約 600 萬至 1,250 萬的費用結構,連同認知設計實際做過的案場數據,一次攤開給你看。
你剛拿到毛胚屋鑰匙,推開門那一刻大概是這種心情:空蕩蕩的水泥樓板、裸露的樑柱、牆上一個配電箱、角落一根管道間的立管,然後就沒了。沒有隔間、沒有地坪粉光、沒有門窗內框、水甚至還沒進到室內。建商跟你說「這樣才自由,隨你怎麼做」,聽起來很爽,但你心裡真正的問題是——到底要從哪裡開始動?
說白了,毛胚屋裝潢比中古屋翻新更吃「順序」。中古屋至少有既有隔間與管線可以參考,毛胚屋是一張白紙,所有東西都要從零長出來,而且每一道工序都死死咬著下一道。水電放樣還沒定案就叫泥作進場打底,三個月後要重新打鑿;天花板封板前沒做管線試壓,漏一滴水就得拆整片;石材厚度沒在放樣階段算進去,門檻就會出現一道 3 公分的高低差,天天絆你一次。
2026 年的工班行情、室內裝修審查時程、進口設備交期都跟三年前不一樣了。這篇會帶你從交屋現況一路走到清潔驗收,把 13 道工序的先後邏輯、哪幾道是「絕對不能顛倒」的鐵律、各階段的合理工期,以及 50 坪毛胚屋常見的 6 到 10 個月時程與費用區間全部講清楚。看完你不會變成工地主任,但你會知道該在哪個時間點、問哪一個對的問題。

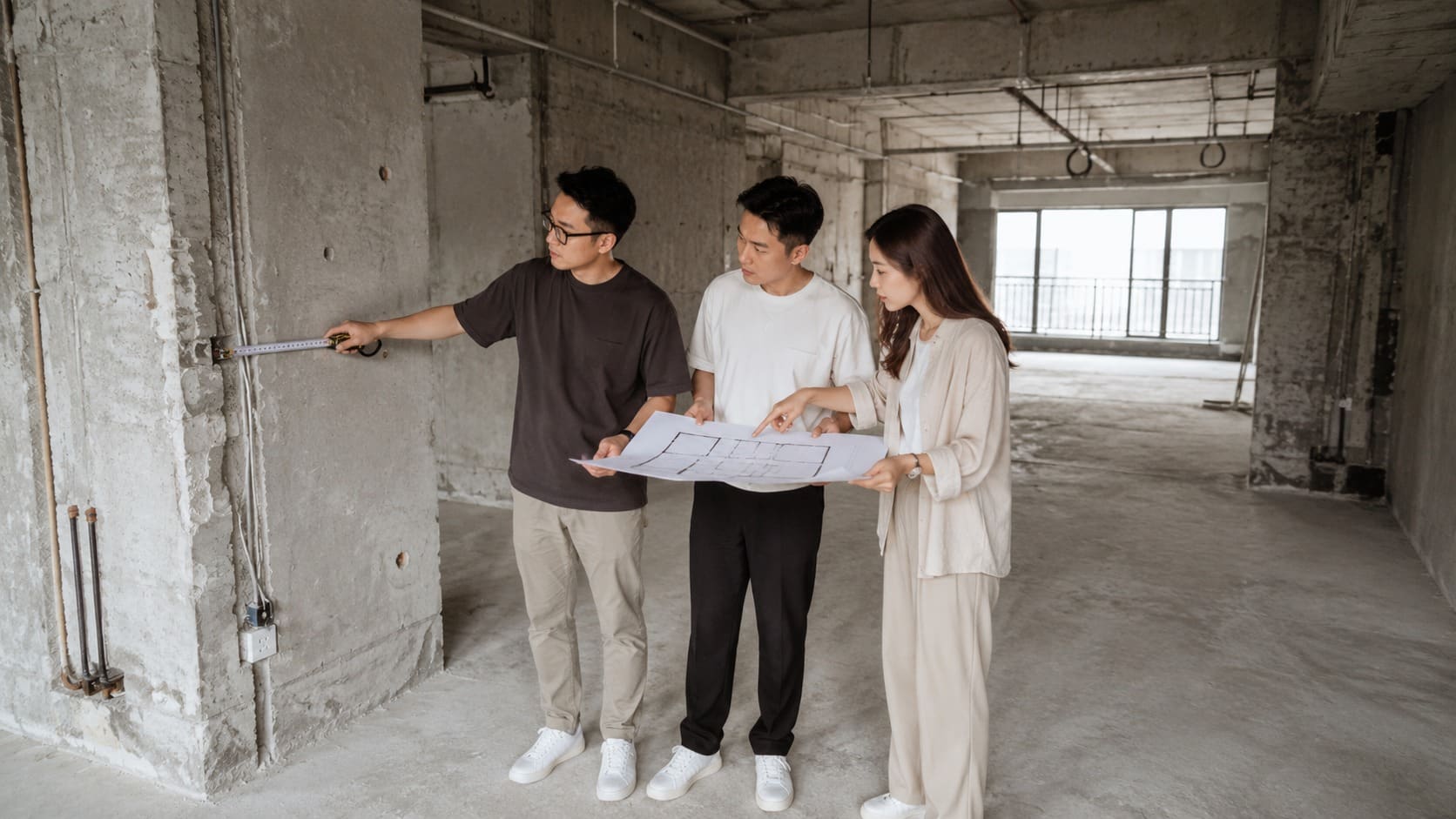

毛胚屋裝潢是什麼:交屋只給你結構體,手上這間其實是半成品

毛胚屋裝潢是針對建商僅交付結構體、未施作隔間與表面工程的新成屋,從現況丈量、放樣、機電管線到室內裝修一次建置完成的整合工程,主要解決屋主拿到空屋無從下手、工序無人統籌、預算與工期雙雙失控的問題。
先搞懂你買到的是什麼。標準的毛胚屋交屋狀態,包含 RC 結構體的樑、柱、樓板與外牆,外部窗框(有些建商只給窗洞),一個總配電箱,還有拉到管道間的給水立管、排水立管與消防幹管。室內是全空的,沒有任何隔間牆、沒有地坪水泥砂漿粉光、牆面沒有粉刷、沒有室內門、沒有衛浴設備、沒有廚具、沒有燈具,連插座迴路都還沒配。換句話說,建商幫你蓋好骨架,剩下的血肉神經全部要你自己長。
這件事有好有壞。好處是自由度極高,樓層淨高通常有 3.2 米至 3.6 米,比一般交屋的 2.8 米多出至少 40 公分的操作空間,你可以做吊隱式空調、做完整的間接照明燈槽、做地暖,也不必為了拆除既有裝潢多花約 30 萬至 60 萬的拆除清運費。壞處是你要從零負擔全部的機電與泥作成本,而這一段正是最看不見、最容易低估的錢。
以 2026 年台灣的行情來看,毛胚屋裝潢的總價帶大致落在每坪約 12 萬至 25 萬之間,設計感較強、用料到中高階石材與進口設備的案子,每坪抓約 18 萬至 25 萬比較安全;若走機能實用路線、櫃體以系統櫃為主,每坪約 12 萬至 16 萬也做得出來。50 坪換算下來,總預算區間大約落在 600 萬至 1,250 萬。這個數字嚇不嚇人見仁見智,但至少它是一個可以拿去對照報價單的錨點。
還有一筆很多屋主會漏掉的帳:建商賣毛胚屋通常會比同社區的「標準交屋」單價便宜,價差每坪約 3 萬至 6 萬。你以為省了,其實那筆錢只是換個名目變成你的裝潢預算,而且因為你要做的規格更高,實際支出通常還會超過建商原本的成本。認知設計在初期評估時一定會先把這筆帳算給屋主看,因為預算的錨定點錯了,後面每一次追加都會變成爭執。

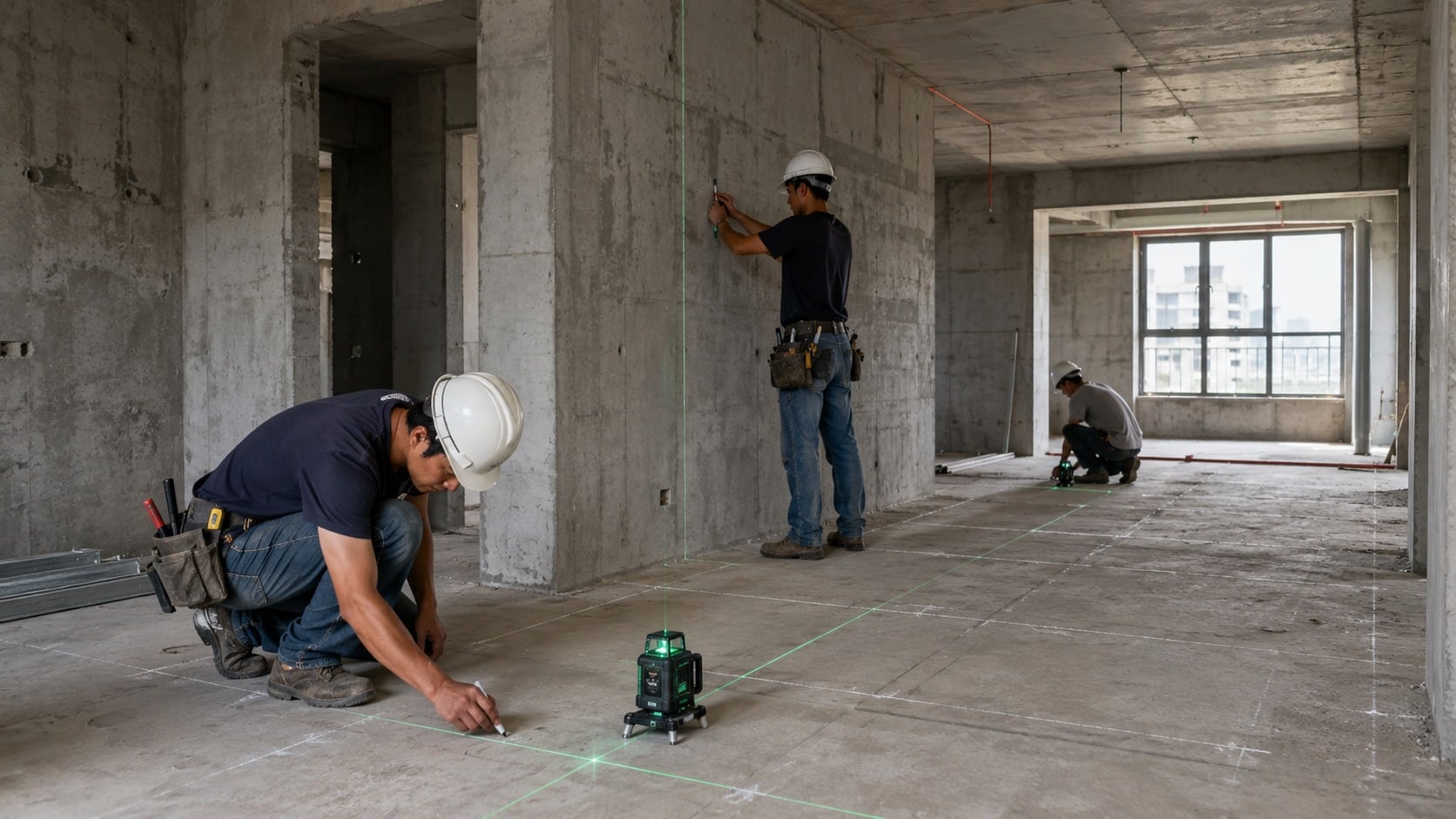

毛胚屋裝修的前置作業:現況丈量、結構確認與法規檢討怎麼跑

毛胚屋裝修的前置作業是在動工前完成現場實測、結構與管道條件核對、以及室內裝修法規檢討的階段性工作,主要解決圖面與現場不符、樑深吃掉淨高、消防與逃生動線不合規導致設計全部重來的問題。
現況丈量絕對不是拿雷射測距儀量四面牆就結束。真正要記錄的東西很細:每一支樑的樑底高度與樑深、柱子的實際斷面與偏心、樓板的水平誤差(毛胚屋樓板高低差常見 1 至 3 公分,超過 3 公分就要在泥作預算裡多抓約 8 萬至 15 萬做整平)、管道間的立管位置與可用的排水點高程、預留套管的孔徑與位置、消防撒水頭與排煙口的既有座標,還有窗框的實際開口尺寸。這一輪測完,才有辦法畫出可以施工的圖,而不是好看的圖。
樑深是最容易讓人失算的一項。毛胚屋結構樑深常見 50 至 80 公分,如果你打算做吊隱式空調,室內機加上洩水坡度與維修空間,天花至少要吃掉 35 至 40 公分。當樑底只剩 2.9 米,扣掉天花之後淨高只有 2.5 米出頭,走進去就會有壓迫感。認知設計在這個階段通常會直接做一份「淨高分區圖」,把哪些區域能做平釘天花、哪些只能做局部造型、哪些必須改用壁掛機標示清楚,避免後面設計定案了才發現做不出來。
法規檢討這關在 2026 年比以前更嚴。依現行規定,六層樓以上或屬供公眾使用的建築物進行室內裝修,必須申請室內裝修審查許可,圖說要有開業建築師或專業技術人員簽證,消防部分若涉及撒水頭移位、排煙口變更、防火區劃調整,還要另外送消防審查。以雙北為例,整套審查作業實務上約需 1.5 至 3 個月,規費加簽證與圖說製作的費用大約落在 8 萬至 20 萬,遇到需要一併變更使用執照的案子,時程再往後加 1 至 2 個月。
聰明的做法是把審查時程跟設計期平行跑。設計討論、材質選樣、預算調整這些事本來就要 2 至 3 個月,如果你在平面定案的當下就同步啟動送審,等圖畫完、材料選完,許可差不多也下來了,工程就能無縫接上。反過來,等設計全部確認才開始送審,等於白白多躺 2 個月,這也是很多毛胚屋工程「莫名其妙拖到 12 個月」的真正原因。

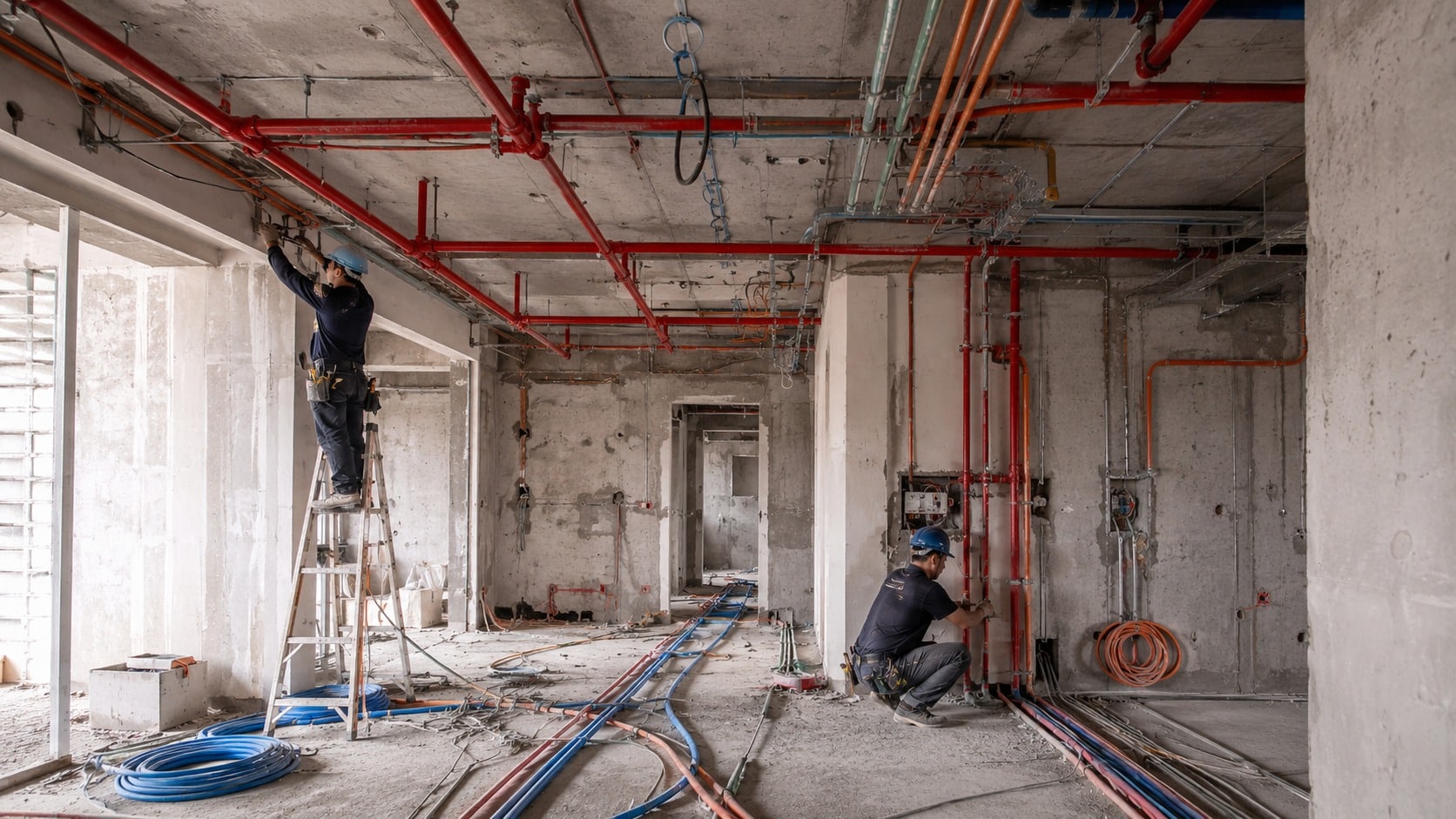

毛胚屋工程的硬體骨幹:隔間放樣、水電消防與空調管線的順序鐵律

毛胚屋工程的硬體骨幹是隔間放樣、水電消防管線與空調冷媒管路這三道埋在牆體與天花裡的基礎工序,主要解決日後無法變更、一旦做錯就必須破壞性拆除的高風險問題。
一切從放樣開始。放樣是把平面圖用墨線彈到毛胚樓板上,實際把每一道牆、每一扇門、每一個櫃體的位置畫出來。這一步的價值在於,圖面上看起來很寬敞的走道,放樣後站進去可能只有 90 公分;主臥更衣室畫起來很美,放到現場才發現扣掉櫃體深度只剩 70 公分可以走。認知設計的做法是請屋主一定要到現場走一次放樣,這一趟通常會改掉 2 到 4 處平面配置,而在這個時間點改,成本是零;等隔間砌完再改,一道牆來回就是約 3 萬至 8 萬。
放樣同時要確定「完成面高程」。這是整個毛胚屋裝潢最被低估的一條線。你要先決定客餐廳用什麼地材、房間用什麼地材、浴室要不要降板,把石材 2 公分加乾式施工墊高 5 至 8 公分、超耐磨木地板 1.2 至 1.5 公分加防潮墊、浴室磁磚加洩水坡與防水層的厚度全部算出來,才能反推泥作要粉光到幾公分。這條線沒定,後面每個門檻都會出現高低差。
隔間工法的選擇會影響後面所有工序。輕鋼架加雙面矽酸鈣板的輕隔間,造價每坪約 3,500 至 6,500 元,施工快、重量輕、管線好走,但隔音要靠填充岩棉(建議 60K 以上)才撐得住;紅磚隔間每坪約 6,000 至 9,000 元,隔音與吊掛強度好,但濕式工程要多等 7 至 14 天養護;輕質灌漿牆則介於兩者之間,每坪約 5,000 至 8,000 元。50 坪的毛胚屋隔間總價大致在 25 萬至 55 萬之間。
接著是水電。給水管現在主流用不鏽鋼壓接管或 PPR,冷熱水分管配置;排水要做出 1/100 的洩水坡度,橫向管路拉太長又沒坡度,就是日後浴室積水的元兇。迴路規劃更是毛胚屋的重點,50 坪的住宅常見要配到 24 至 36 個獨立迴路,冷氣、烤箱、洗烘衣機、電熱水器這些大電流設備一律專迴。弱電部分,2026 年的標配已經是每個房間至少一組 Cat6A 網路出線加一組 HDMI 預埋管,總價含消防管線調整,50 坪水電工程大約落在 65 萬至 130 萬。
這裡有一條鐵律:水電放樣沒有經過屋主逐點確認、簽名定案之前,泥作絕對不能進場打底。原因很簡單,插座、開關、出水口、排煙管、洗衣機排水的位置一旦被水泥封住,之後要改就得打鑿。打鑿的代價不只是約 2 萬至 6 萬的工資,更麻煩的是破壞了防水層與粉光面,補回去永遠有痕跡,而且滲水風險大增。認知設計在這一關會做「開關插座逐室對點」,帶著屋主拿家具尺寸去比對每一個出線高度,寧可多花 3 到 5 天,也不要在三個月後拆牆。
空調管路要跟水電同步進場但獨立驗收。吊隱式室內機的冷媒銅管必須全程保溫、接頭在天花內的數量越少越好,洩水管同樣要 1/100 坡度且不能有反坡。管路完成後要做真空與保壓測試,實務上會抽真空到 -755 mmHg 以上、再以氮氣加壓約 40 kg/cm² 保壓 24 小時,壓力不掉才算過關。50 坪配置一對多變頻系統,含室內外機與管路工資,行情大約在 30 萬至 55 萬,若選擇全熱交換機或加做除濕,再往上加約 12 萬至 25 萬。

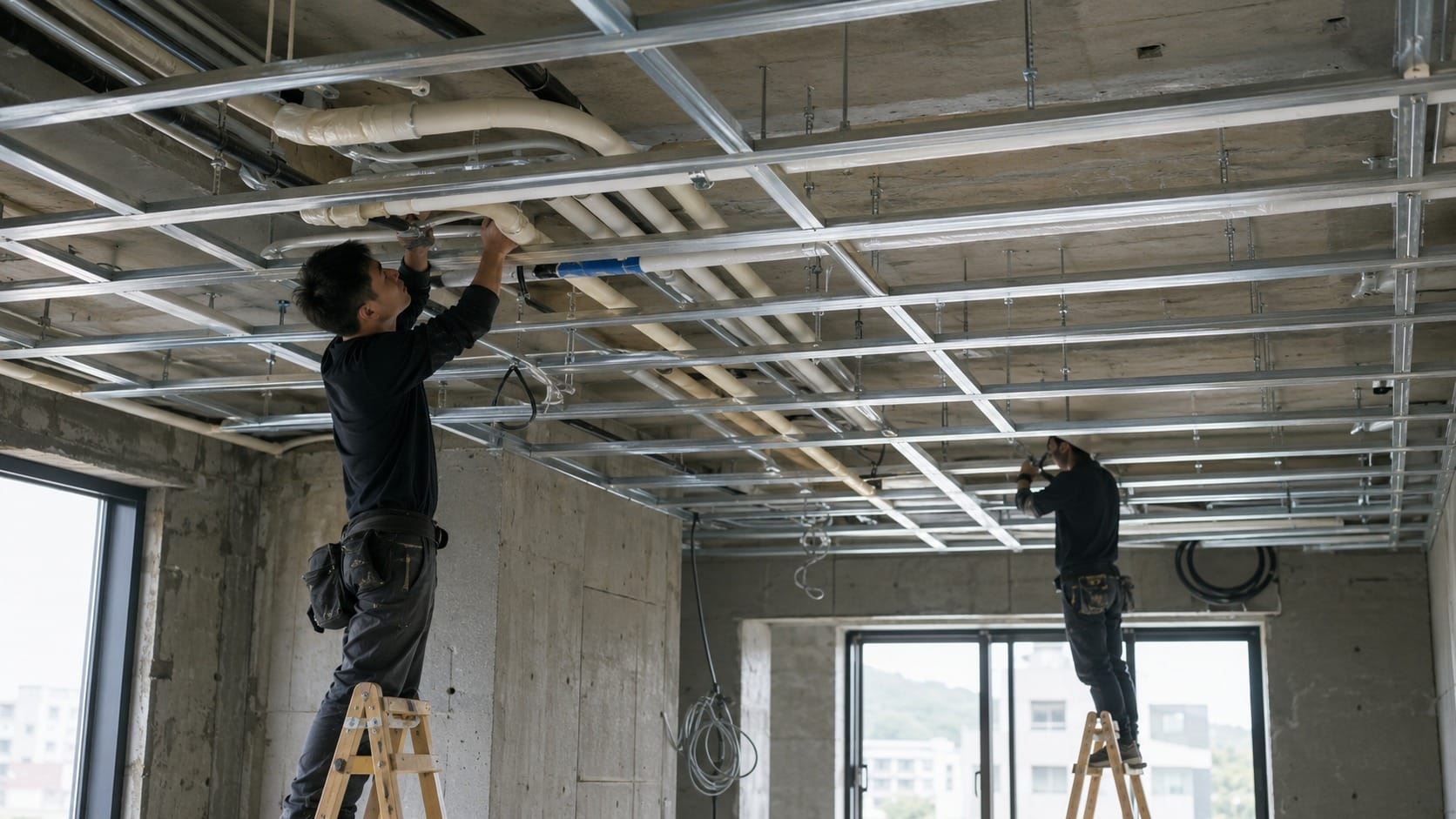

毛胚屋裝潢的濕式工程:泥作打底粉光、防水施作與門窗框進場的時間差

毛胚屋裝潢的濕式工程是以水泥砂漿為主的打底、粉光、貼磚與防水施作階段,主要解決地坪不平、牆面不直、浴室與陽台滲漏這三個入住後最難補救的問題。
泥作在毛胚屋工程裡是承先啟後的關鍵。它要把水電開好的管溝填平、把隔間牆面打底粉光到可以上漆的平整度、把地坪從結構樓板做到你設定的完成面高程。地坪粉光的水泥砂漿厚度常見 3 至 5 公分,若樓板高低差大或要埋地暖管,厚度會拉到 6 至 8 公分,重量與成本同步上升。50 坪毛胚屋的泥作工程含粉光、貼磚、防水,總價大致落在 55 萬至 120 萬,其中光是地坪粉光每坪就約 2,500 至 4,500 元。
防水是花小錢避免大災難的一項。浴室的標準做法是牆面防水高度至少 180 公分,淋浴區直接做到頂,地坪與牆面轉角、管道穿孔處要加不織布或防水膠帶補強,彈性水泥至少刷 2 至 3 道且每道要交叉方向施作。做完之後一定要做閉水試驗,蓄水 3 至 5 公分靜置 48 小時,觀察樓下與鄰牆有沒有滲痕。一間浴室的完整防水成本大約 2.5 萬至 5 萬,跟事後抓漏加拆磚重做動輒 15 萬至 30 萬相比,這筆錢便宜到不像話。
門窗框的進場時機是另一條容易被忽略的順序鐵律。鋁窗如果建商只給窗洞、或你要換成隔音氣密規格更高的窗,一定要在泥作打底「之前」完成框料安裝與嵌縫。嵌縫是用水泥砂漿把窗框與結構之間的縫隙填實,這道工序沒跟泥作一起做,之後補的縫永遠是弱點,颱風天就從那裡滲水進來。2026 年市面上氣密 2 等級、隔音達 35 至 40 分貝的隔音窗,價格大約每才 1,200 至 2,600 元,一間 50 坪的房子換全室窗,預算抓約 35 萬至 90 萬。
室內門框同理。木作門或鋼木門的門樘必須在泥作粉光前定位,讓泥作把門樘兩側收乾淨,門片才會平整、開闔才不會卡。很多趕工的案場把門框留到木作階段才裝,結果門邊出現 5 到 10 公釐的縫要用矽利康補,看起來就是廉價。認知設計的工序表會硬性把「門窗框進場」卡在泥作打底前,寧可等框料交期 3 至 5 週,也不讓泥作先跑。
濕式工程還有一個沒人想聽但一定要講的字:等。水泥要養護。地坪粉光後至少要 7 至 14 天才適合鋪設木地板,含水率要量到 12% 以下才安全,否則木地板會拱起。梅雨季或冬季濕冷時,這段時間可能拉長到 21 天。這也是為什麼毛胚屋裝潢排在 3 月到 5 月開工的案子,工期通常會比 9 月開工的多出約 2 至 4 週。

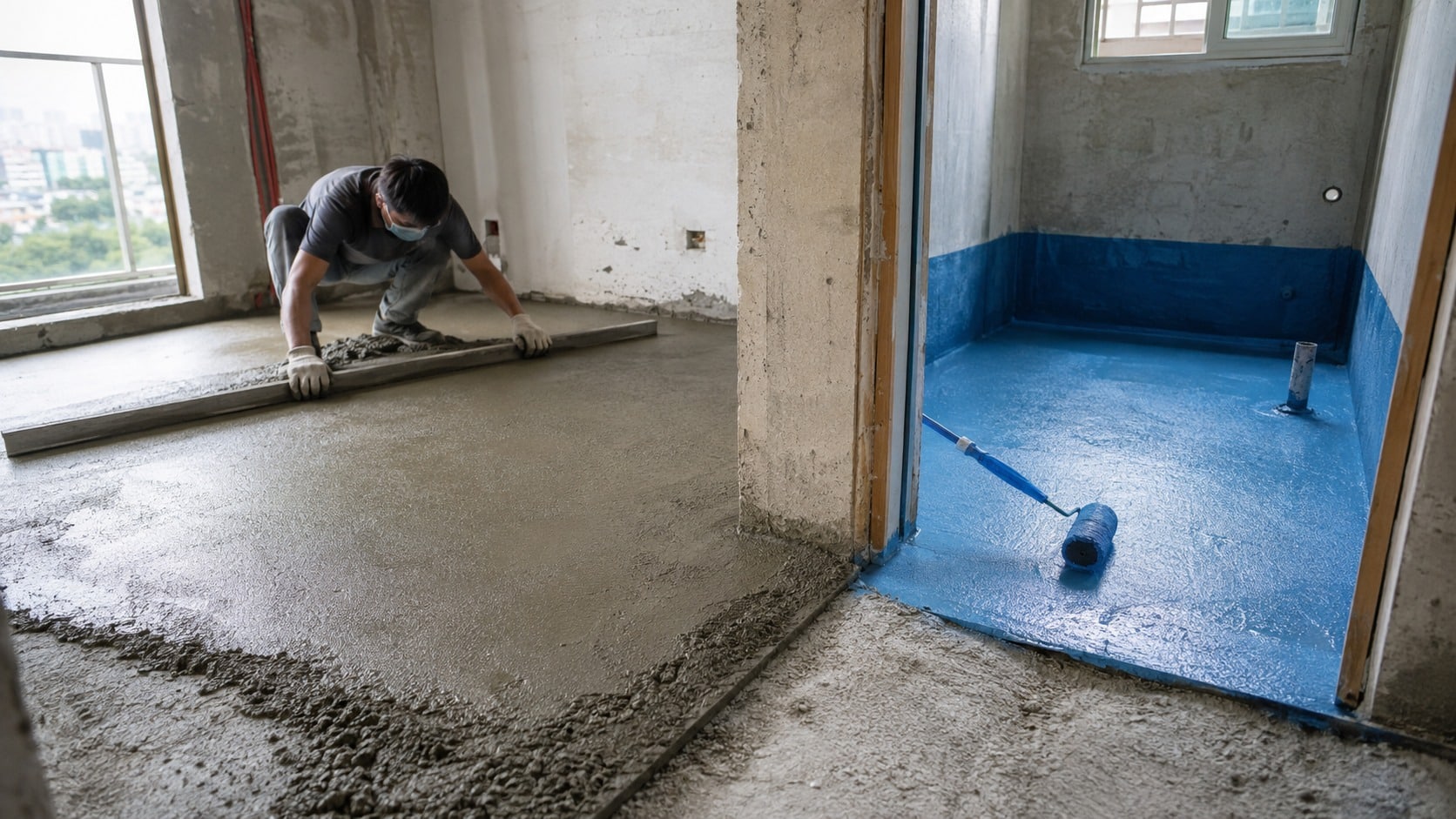

毛胚屋設計的表面工程:木作天花、櫃體、石材地坪與油漆的交接眉角

毛胚屋設計的表面工程是天花板封板、木作櫃體、石材與地坪鋪設、油漆這一連串看得見的完成面工序,主要解決管線外露、收納不足、以及不同材質交接處高低差與縫隙難看的問題。
木作天花是整個工程的「封印時刻」。板子一封,裡面的冷媒管、排水管、給水管、消防撒水支管、電線全部消失在視線之外。所以封板前必須完成三件事:給水系統加壓試壓(實務上以 8 至 10 kg/cm² 保壓 24 至 48 小時,壓力表不掉)、空調冷媒管氮氣保壓測試通過、排水管做滿水測試確認無滲漏。這三張測試紀錄沒有齊全就封板,等於把風險封進去。萬一之後真的漏,拆掉一片 3 坪的天花重做,含拆除、重封、油漆的成本大約 4 萬至 9 萬,還要停工 1 至 2 週。
天花還要記得留維修孔,尺寸建議 45×45 公分,位置要對準吊隱式空調的室內機檢修側與濾網抽取方向,不是隨便找個角落開一個交差。間接照明的燈槽深度建議 20 至 25 公分,太淺會看到光斑,太深浪費淨高。50 坪的木作天花含造型與燈槽,工資材料大約 45 萬至 95 萬。
木作櫃體與系統櫃的取捨是預算的分水嶺。木作櫃現場施作、尺寸可以完全吃滿畸零空間、封板厚度與五金可以自選,價格每尺約 4,500 至 9,000 元;系統櫃工廠生產、施工快、板材穩定,每尺約 2,800 至 5,500 元。實務上認知設計常用混搭:電視牆、玄關端景、需要異形收邊的地方用木作,衣櫃內部、儲藏室層板用系統櫃,50 坪的全室櫃體預算大致落在 80 萬至 180 萬。
石材與地坪這一段,藏著毛胚屋裝潢最惱人的一種缺陷——高低差。大理石或天然石材地坪走乾式施工,石材本身 2 公分,加上墊高與砂漿層,完成面通常比結構面高 7 至 10 公分;超耐磨木地板連同防潮墊只有約 1.5 公分;浴室磁磚要做洩水坡,完成面又是另一個高度。如果放樣階段沒有把這三個數字統一反推,客廳與臥室交界、房門口、浴室門檻就會冒出 2 至 5 公分的落差,最後只能用一支不鏽鋼或石材門檻條硬收,走起來卡腳,長輩與小孩尤其危險。這也是為什麼前面一直強調完成面高程要在放樣時就定死。
材質行情給你一個概念:進口大理石地坪含施工每坪約 2.5 萬至 6 萬,國產或人造石每坪約 1.2 萬至 2.5 萬,大板磁磚(常見 120×270 公分規格)每坪約 1.5 萬至 3.5 萬,超耐磨木地板每坪約 6,000 至 1.5 萬。50 坪全室地坪的費用區間可以從 60 萬拉到 250 萬,這一項是最容易讓總價暴衝的地方,也是報價比較時一定要問清楚規格的地方。
油漆是最後的化妝,也是最誠實的照妖鏡。批土至少 3 道、逐道打磨,面漆 2 道,牆面才不會在側光下看到波浪。乳膠漆連工帶料每坪約 800 至 1,500 元,若做特殊塗料像是礦物塗料、藝術漆或噴漆處理,每坪會跳到約 2,500 至 6,000 元。50 坪全室油漆的預算大約 12 萬至 35 萬。想省錢的話,這是最不該省的一項,因為它決定了別人一走進來對你家的第一印象。

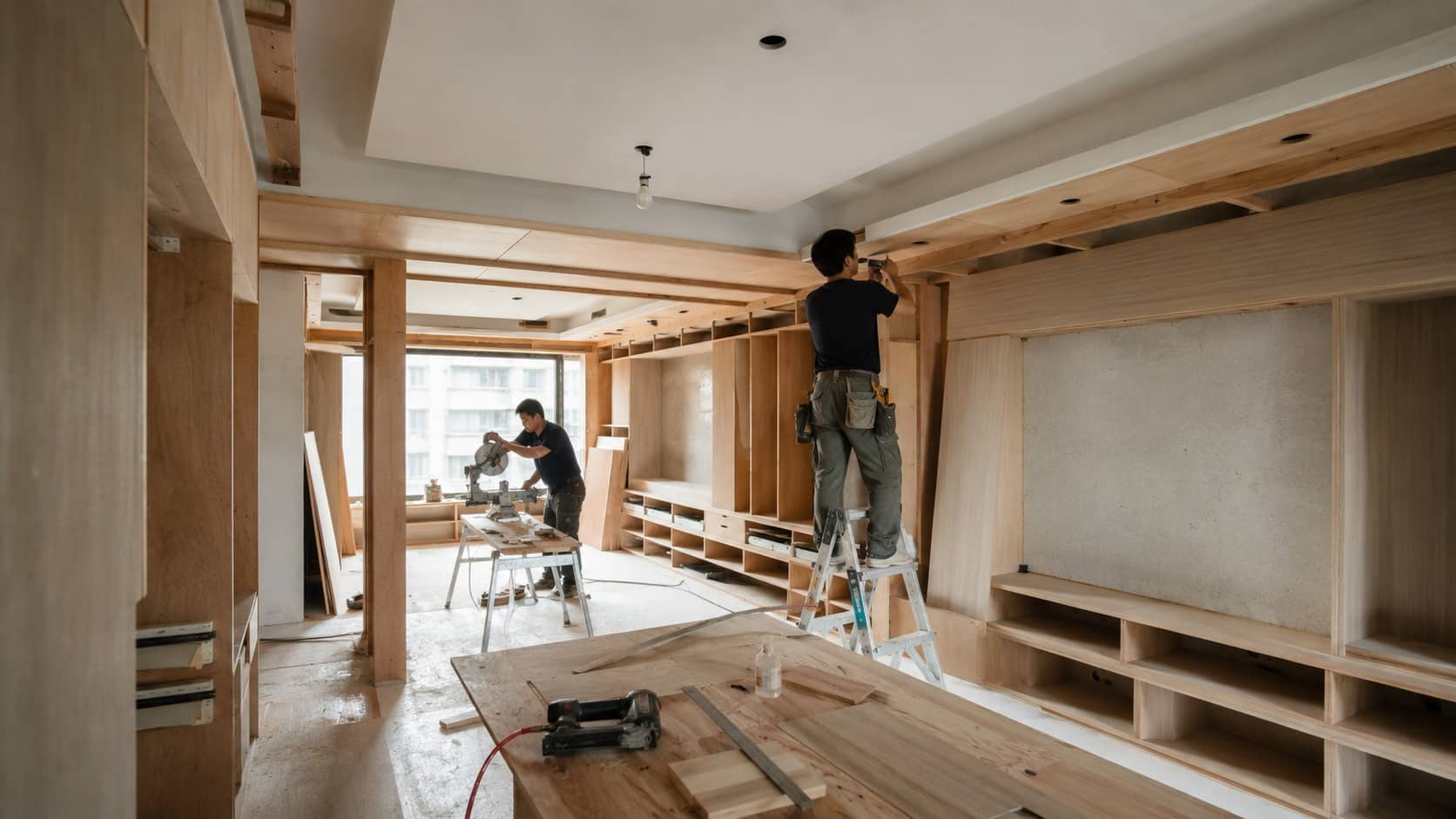

毛胚屋裝潢的收尾階段:設備進場、燈具智能調試到清潔驗收怎麼把關

毛胚屋裝潢的收尾階段是廚具衛浴設備安裝、燈具與智能系統調試、清潔與驗收點交的最後一段流程,主要解決設備交期延誤卡住完工、系統設定沒人負責、以及驗收沒有標準導致爭議的問題。
設備進場的時間點必須往回推算。進口廚具、進口衛浴、進口門片這些東西在 2026 年的交期依然不短,義大利或德國品牌廚具從下單到到港常見 12 至 20 週,高階衛浴設備 8 至 16 週,訂製鋁框玻璃拉門 6 至 10 週。實務上要在設計定案、也就是開工後第 1 個月內就把主要設備下單,否則工程末端一定會空等。認知設計的做法是把「長交期品項」單獨列一張時程表,開工日就開始倒數,這一招通常能替毛胚屋工程省下 3 至 6 週的空窗。
廚具是收尾階段的重頭戲。一組含電器的中階廚具大約 25 萬至 55 萬,進口品牌加上台面用石英石或陶瓷板,總價會拉到 60 萬至 150 萬。安裝前要確認水電出口位置與廚具圖完全吻合,尤其是洗碗機的進排水與電源、抽油煙機的排煙管徑與路徑。衛浴設備一套(含馬桶、面盆、龍頭、淋浴柱、五金)中階約 8 萬至 18 萬,進口則約 20 萬至 45 萬。
燈具與智能系統的調試常常被當成小事,其實它是決定「住起來聰不聰明」的關鍵。全室燈具含嵌燈、軌道燈、吊燈、線性燈,50 坪大約 15 萬至 45 萬。智能系統若走 KNX 這類有線架構,含面板、模組與程式設定,50 坪預算約 25 萬至 80 萬;若採 Zigbee 或 Wi-Fi 的無線方案,約 8 萬至 25 萬就能做到情境照明、窗簾與空調的整合。重點在於調試:情境模式要實際在夜間現場調一次亮度與色溫,不能照著程式表交差。
清潔要分兩次做。粗清是在木作與油漆完成後、設備進場前,把粉塵與廢料清掉;細清是全部完工後的精緻清潔,含玻璃、五金、櫃體內部、地坪養護。50 坪的粗清加細清費用大約每坪 150 至 350 元,總計約 1 萬至 2 萬。省這筆錢的下場,通常是你自己蹲在地上刮矽利康。
驗收要有紙本標準。實務上會逐項檢查給排水通暢與無滲漏、全室迴路通電與漏電斷路器動作測試、空調每台試車並量測出風溫差(正常冷房溫差約 8 至 12 度)、門窗開闔順暢與五金確實、櫃體門片縫隙一致(建議控制在 2 至 3 公釐)、油漆面在側光下無明顯波浪、地坪無空心(用敲擊棒逐塊敲)。認知設計交屋時會附上一份逐項打勾的驗收表與所有測試紀錄,保固期通常設定為工程 1 至 2 年、防水 5 年,設備依原廠保固走。

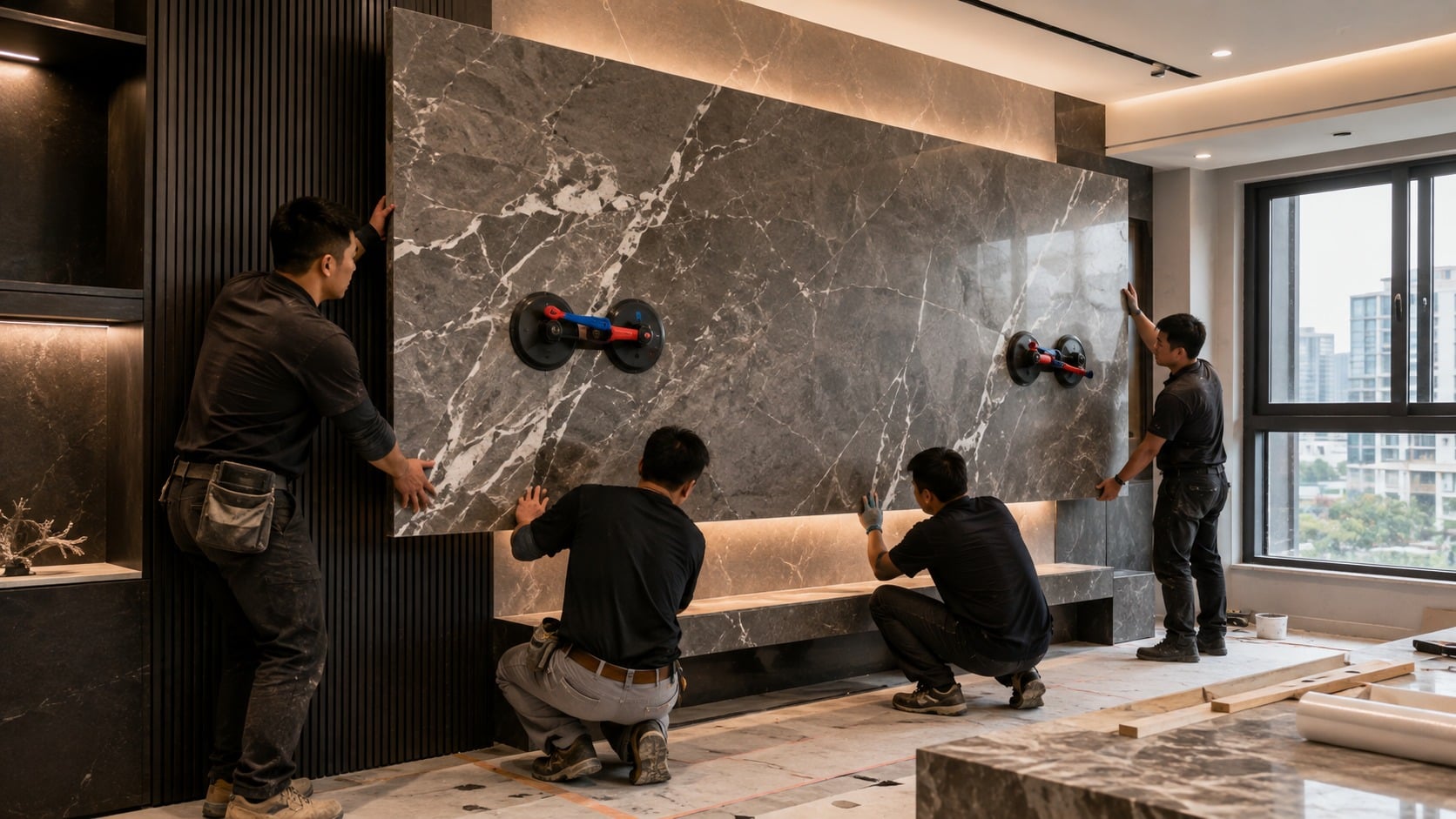

毛胚屋裝修的工期與費用怎麼抓:50 坪 6 到 10 個月的錢跟時間都花在哪

毛胚屋裝修的工期與費用規劃是把設計、審照、施工三段時程與各項工程預算對齊的整體控管作業,主要解決屋主誤判入住時間、預算前鬆後緊、以及追加款無止盡的問題。
先講時間。50 坪毛胚屋從簽約到入住,2026 年的合理總時程是 6 至 10 個月。拆開來看,設計與圖說階段約 2 至 3 個月(含丈量、平面提案、3D、材質選樣、細部圖與估價),室內裝修審查約 1.5 至 3 個月但可與設計後段平行,實際工程期約 4 至 6 個月。如果房子超過 70 坪、或涉及變更使用執照與大量石材訂製,總時程拉到 10 至 12 個月很常見。
工程期內部的分配大致是這樣:隔間放樣與砌牆約 2 至 3 週,水電消防與空調管線約 4 至 6 週,泥作打底粉光與防水約 5 至 8 週(含養護等待),門窗安裝約 1 至 2 週且需與泥作交錯,木作天花與櫃體約 6 至 10 週,石材與地坪約 3 至 5 週,油漆約 3 至 4 週,設備進場與調試約 2 至 3 週,清潔驗收約 1 週。加總看起來像 6 個月,但工序之間一定會有交疊與等待,抓 5 至 6 個月比較實際。
再講錢。下面這張表是 50 坪毛胚屋裝潢常見的費用結構,數字以 2026 年台灣中高階規格為基準,給你一個比對報價單的骨架。看表之前先提醒一句:同樣的項目名稱,規格差三倍價格就差三倍,所以看報價要看的是規格說明,不是項目數量。
| 工程階段 | 50 坪費用區間 | 換算每坪單價 | 關鍵提醒 |
| 設計與監造費 | 約 40 萬至 100 萬 | 約 8,000 至 2 萬 | 含審照圖說與現場督導 |
| 隔間與放樣 | 約 25 萬至 55 萬 | 約 5,000 至 1.1 萬 | 放樣須屋主現場確認 |
| 水電消防管線 | 約 65 萬至 130 萬 | 約 1.3 萬至 2.6 萬 | 迴路數建議 24 至 36 迴 |
| 空調系統 | 約 30 萬至 55 萬 | 約 6,000 至 1.1 萬 | 封板前須氮氣保壓 24 小時 |
| 泥作與防水 | 約 55 萬至 120 萬 | 約 1.1 萬至 2.4 萬 | 浴室閉水試驗 48 小時 |
| 門窗與框料 | 約 35 萬至 90 萬 | 約 7,000 至 1.8 萬 | 須在泥作打底前進場 |
| 木作天花櫃體 | 約 125 萬至 275 萬 | 約 2.5 萬至 5.5 萬 | 務必預留 45 公分維修孔 |
| 石材與地坪 | 約 60 萬至 250 萬 | 約 1.2 萬至 5 萬 | 完成面高程須統一反推 |
| 油漆與塗裝 | 約 12 萬至 35 萬 | 約 2,400 至 7,000 | 批土 3 道面漆 2 道 |
| 廚具衛浴設備 | 約 45 萬至 195 萬 | 約 9,000 至 3.9 萬 | 長交期須開工首月下單 |
| 燈具與智能系統 | 約 25 萬至 125 萬 | 約 5,000 至 2.5 萬 | 情境需夜間現場實調 |
| 清潔與雜項 | 約 8 萬至 20 萬 | 約 1,600 至 4,000 | 粗清細清分兩次 |
表格加總後你會發現,50 坪毛胚屋裝潢的合理總價落在約 525 萬至 1,450 萬這個很寬的帶狀區間,中位數大概在 800 萬上下。差距之所以這麼大,關鍵在石材、櫃體、設備這三塊,它們合計常佔總價的 45% 至 60%。想控預算,就要在這三項上做取捨,而不是去砍水電與防水這種埋在裡面的基礎工程。
另外請務必預留備用金。毛胚屋工程實務上的追加多半來自三件事:現場結構與圖面不符需要調整、屋主中途變更設計、以及設備升級。建議在總預算之外抓 8% 至 12% 的彈性空間,50 坪的案子大約是 60 萬至 120 萬。這筆錢不一定會花掉,但有它在,你跟設計師的每一次討論都會愉快很多。
毛胚屋裝潢實戰案例:台中七期 52 坪與台北 28 坪的 Before/After 對照

毛胚屋裝潢實戰案例是把實際案場的坪數、預算、工期與問題解法完整揭露的紀錄,主要解決屋主只看得到完工美照、卻不知道過程卡在哪、錢花在哪的資訊落差。
先看第一個案子。台中七期某新案,室內 52 坪,四房兩廳,預算 880 萬,總工期 8 個月(設計含審照 2.5 個月,工程 5.5 個月)。屋主是一對三十多歲的夫妻加一個小孩,交屋後找了三家公司報價,數字分別是 620 萬、880 萬與 1,050 萬,價差超過 400 萬,他完全看不懂差在哪,卡在那裡兩個多月不敢決定。
現場勘查後問題全部浮出來。第一,建商交屋圖上的主臥位置,天花板正中央有一支消防撒水頭,若照原本規劃做平釘天花,撒水頭會落在床正上方,而且撒水頭移位必須送消防審查。第二,客廳主樑樑深 75 公分,樑底淨高只有 2.88 米,屋主想要的吊隱式空調做下去會剩 2.5 米,客廳會變得很壓迫。第三,那份 620 萬的報價單,水電只寫「全室水電工程一式 45 萬」,沒有迴路數、沒有管材規格,而 1,050 萬那份把進口石材鋪滿全室卻沒問過屋主有沒有小孩。
認知設計的解法分三層。撒水頭的部分,重新調整主臥隔間位置往窗側位移 60 公分,讓撒水頭落在走道與更衣室交界的次要區域,一併把移位圖說併入室內裝修審查一次送出,省下單獨送消防審的 3 至 4 週。客廳淨高,改用「局部降板+主樑不封」的做法,把吊隱機組移到走道與餐廳上方,客廳中央保留 3.05 米原始高度只做間接燈槽,視覺高度反而比平釘更好,也省下約 18 萬的木作費。地材則改成客餐廳用大板磁磚、房間用超耐磨木地板,只在玄關端景牆使用一片進口石材,材料費從原本規劃的 210 萬壓到 96 萬。
完工後的數據很有說服力:總價 880 萬(每坪約 16.9 萬),比最高報價省下 170 萬,而規格反而更符合家庭實際使用。工期 8 個月,中途唯一一次延誤是進口廚具晚到 2 週,因為在開工第 3 週就下單,緩衝吃得下來。這個案子省下來的錢不是靠壓低材料等級,而是把預算從裝飾性項目移到機能性項目換來的。
第二個案子規模小一點,但問題更典型。台北市大安區某新成屋毛胚,室內 28 坪,兩房兩廳,預算 390 萬,總工期 6 個月。屋主是單身工作者,原本的困擾是坪數不大卻想要完整的收納與一間書房,同時他在意隔音——樓下是餐廳,晚上有排煙機噪音。
現場最大的限制是室內只有一支管道間,浴室與廚房必須貼著同一側配置,而屋主原本畫的平面把廚房拉到對角,排水橫拉超過 7 米,坡度根本做不出來,日後一定堵。認知設計把廚房收回管道間側改成一字型加中島,空出來的區域做成半開放書房,用一道可全開的鋁框玻璃拉門處理,關起來是獨立空間、打開就是客廳延伸。隔音則做了三件事:地坪加鋪 8 公釐隔音墊、對外窗換成氣密 2 等級隔音窗、書房與臥室隔間內填 60K 岩棉並做雙層板錯縫。
成果是:總價 390 萬(每坪約 13.9 萬),工期 6 個月準時完工,實測夜間室內噪音從原本開窗的 58 分貝降到關窗 38 分貝左右,這個降幅大致等於從臨路房間換到住宅區後棟的安靜程度。收納量方面,透過木作與系統櫃混搭,28 坪做出約 11 坪的實用收納面積,衣物、書籍、家電全部收得進去。
這兩個案子想說的其實是同一件事:毛胚屋裝潢的價值不在把預算用完,而在有沒有人幫你在放樣階段就把後面五個月的坑全部看到。認知設計每一個毛胚屋案場都會在開工前產出一份完整的工序表與長交期清單,因為毛胚屋工程一旦開始,時間就是最貴的材料。
毛胚屋裝潢常見問題 FAQ:屋主最常卡住的六個決策點

毛胚屋裝潢常見問題是屋主在評估、發包與施工過程中重複出現的疑慮集合,主要解決資訊不對稱造成的判斷猶豫與時程延誤。
毛胚屋裝潢從交屋到入住到底要多久?可以趕在半年內嗎?
50 坪的毛胚屋裝潢,2026 年的合理時程是 6 至 10 個月,其中設計與審照約 2.5 至 4 個月、實際工程約 4 至 6 個月。要壓在 6 個月以內不是不可能,條件是平面在第一次提案就定案、不做大量石材與訂製品、進口設備在開工首月完成下單,而且審照與設計後段完全平行跑。如果你的毛胚屋裝修還想要中途改平面,老實說 6 個月是不切實際的目標,8 個月才是安全值。
毛胚屋裝修的費用比一般新成屋裝潢貴多少?貴在哪裡?
毛胚屋裝修每坪約 12 萬至 25 萬,比已經有地坪粉光與隔間的標準交屋新成屋,每坪大約多出 3 萬至 6 萬。多出來的錢主要落在三塊:隔間工程每坪約 5,000 至 1.1 萬、地坪粉光每坪約 2,500 至 4,500 元、以及從零開始的全室水電配管。但換個角度看,這些錢你本來就要付,只是付給建商還是付給自己的設計團隊的差別,而且自己做的規格可以完全依需求決定。
毛胚屋工程哪幾道工序的順序絕對不能顛倒?
有三條鐵律。水電放樣沒有屋主逐點確認定案之前,泥作不能進場打底,否則之後改一個插座就要打鑿並破壞防水。天花板封板之前,給水加壓試壓、空調冷媒氮氣保壓、排水滿水測試三份紀錄必須齊全,否則漏水就得拆板重做,一片 3 坪的天花重來要 4 萬至 9 萬。門窗框必須在泥作打底前完成安裝與嵌縫,晚做的縫永遠是滲水弱點。這三條在毛胚屋工程裡沒有例外。
毛胚屋設計的地坪高低差問題怎麼避免?門檻一定會凸一塊嗎?
不一定,關鍵在放樣階段有沒有先定義「完成面高程」。石材乾式施工完成面約高出結構面 7 至 10 公分,超耐磨木地板只有約 1.5 公分,浴室磁磚還要加洩水坡,三者差距不處理就會出現 2 至 5 公分的落差。正確做法是在泥作粉光時就依各區地材厚度做出不同的粉光高度,讓所有完成面齊平,門口只留一道 5 公釐以內的收邊條。這是毛胚屋設計最能看出團隊細不細的一項。
毛胚屋裝潢需要申請室內裝修許可嗎?沒申請會怎樣?
六層樓以上或供公眾使用的建築物做室內裝修,依規定必須申請審查許可,圖說需由開業建築師或專業技術人員簽證,涉及消防設備移位還要送消防審查。雙北實務上整套約 1.5 至 3 個月,費用約 8 萬至 20 萬。沒申請的風險包含被檢舉後勒令停工、面臨罰鍰、日後房屋買賣或保險理賠出現爭議。毛胚屋裝潢幾乎都涉及隔間新設與消防調整,這關基本上躲不掉,也不建議躲。
毛胚屋裝潢的預算要預留多少追加空間才夠?
建議在總預算之外抓 8% 至 12%,50 坪的案子大約是 60 萬至 120 萬。追加通常來自三個地方:現場結構與圖面不符必須調整、屋主中途變更設計、以及設備規格升級。認知設計的做法是在報價階段就把「規格說明」寫進每一個項目,例如水電要寫清楚迴路數與管材品牌,這樣後續的變更是不是追加、追加多少,雙方都有依據可以對,爭議自然就少了。
寫在最後:毛胚屋裝潢是一場順序的比賽,不是預算的比賽。
回到最開始那個空蕩蕩的水泥空間。毛胚屋裝潢這件事,你會發現真正決定成敗的不是你花了 600 萬還是 1,200 萬,而是每一道工序有沒有在對的時間點做完對的事。水電定案在泥作之前、試壓紀錄在封板之前、完成面高程在鋪設之前、長交期設備在開工首月下單——這幾條線抓住了,剩下的都是選擇題;抓不住,再高的預算也只是在補洞。
給你一個可以帶走的判斷標準:找設計團隊的時候,別只看作品集有多漂亮,請對方拿出一份「毛胚屋工序表」,看看上面有沒有標註各工序的交疊關係、試壓與閉水試驗的節點、以及長交期品項的下單時間。拿得出來的,代表他真的在工地待過;拿不出來的,你就要有心理準備,這五個月裡每一次意外都會變成你的追加款。
如果你手上這間毛胚屋還沒開始動,現在最該做的事很簡單:把權狀坪數、建商給的平面圖與結構圖、現場四個角落與管道間的照片、以及你能接受的預算區間整理成一份資料。把這些丟給認知設計,我們會先回你一份初步的可行性判斷,包含現場條件下哪些設計做得到、哪些會卡淨高或法規,以及以你的坪數與需求,合理的費用區間與工期落在哪裡。
然後,問一個對的問題。不要問「這樣大概多少錢」,而是問「以我的預算,錢應該優先花在哪三項」。這個問題問出口,你的毛胚屋裝潢就已經走在正確的路上了。
作者:認知設計團隊
