豪宅裝潢真正的勝負不在石材挑哪一塊,而在天花板裡那 25 公分要怎麼分。這篇用 2026 年台灣的實際工程尺寸與行情,把空調、消防、燈光、弱電四套系統搶同一層天花的過程整個攤開,包含套圖怎麼疊、天花高程計畫怎麼排、一戶百坪的 40 至 60 個迴路怎麼盤點,連同認知設計實際案場的坪數、預算與工期,一次講到你聽得懂為止。
你大概已經看過建商給的樣品屋了。挑高、無主燈、燈帶藏得乾乾淨淨,天花板平得像一張紙,沒有一顆突兀的東西。你心裡想的是「我家也要這樣」,然後開始跟設計師聊石材、聊木皮、聊沙發要不要訂製。
真正的麻煩在你看不到的地方。你家客廳的 RC 樓板到樓板距離可能有 3.4 米,聽起來很爽,但扣掉主樑 65 公分深,樑下只剩 2.75 米;而吊隱式空調的機身加上洩水坡度就要吃掉 40 公分,消防撒水支管要 8 公分,嵌燈燈體要 12 公分,弱電 CD 管還要 3 公分。這些東西全部擠在同一層,加起來早就超過你能給的空間。
說白了,豪宅機電整合就是一場搶地盤的仗,而戰場只有樓板底下那薄薄的一層。2026 年台灣的高總價住宅越做越講究無主燈、隱藏式出風口與全屋智能,等於同時把四套系統的體積都往上加,但天花的可用深度一公分也沒有變多。誰先卡位、誰讓位、誰改路徑,決定了你家最後的淨高是 3 米還是 2.4 米。
這篇會帶你把整件事拆開看:那 25 公分到底怎麼被瓜分、空調為什麼永遠第一個卡位、消防哪幾條線動不了、燈光的開孔與收邊各要多少深度、弱電與智能系統的暗線該埋多粗,接著講整合的三個關鍵動作(套圖、天花高程計畫、迴路盤點),再把費用結構跟事後補救的代價算給你聽,最後附上認知設計真實案場的 Before 與 After。看完你不會變成技師,但你會知道走進第一次設計會議該問哪三個問題。

豪宅機電整合是什麼:天花板裡那 25 公分,才是全案真正打架的地方

豪宅機電整合是把空調、消防、照明、弱電與智能控制五套系統,在同一份天花與牆體圖上統一排定路徑、高程與施工順序的前置整合工程,主要解決各專業廠商各畫各的圖、到現場才發現設備互相打架、天花被迫大面積降板而毀掉空間比例的問題。
先把「那 25 公分」的來歷講清楚。台灣 2025 至 2026 年推出的高總價住宅,樓板到樓板的結構高度常見 3.3 米至 3.6 米,比一般住宅的 3.1 米至 3.2 米多出 20 至 40 公分,這是豪宅賣點之一。但結構主樑深度通常落在 55 至 80 公分,次樑也有 35 至 50 公分,樑一切下來,樑下的淨高瞬間掉到 2.6 米至 2.9 米。
接著要扣的是你的地板。石材鋪設含水泥砂漿粉刷層厚度約 5 至 8 公分,木地板加平衡板約 2 至 4 公分,架高地板做管線走線又是 8 至 15 公分。地板往上長,天花往下掉,中間那段可用的管線空間,在樑下區域實務上常常只剩下 20 至 30 公分——這就是所有豪宅工程真正打架的那一層。
問題是四套系統對這一層的需求加起來遠遠超標。風管型空調室內機連吊架與洩水坡度需求 35 至 45 公分,消防撒水支管加撒水頭本體需 12 至 18 公分,深筒防眩嵌燈的燈體加散熱需 12 至 18 公分,弱電的 CD 管與電力 PVC 管各需 2 至 5 公分。單純相加是 61 至 86 公分,而你手上只有 25 公分左右。
所以豪宅機電整合的核心從來不是「怎麼把東西塞進去」,而是「怎麼決定誰不進去」。真正的解法是分層、分區與改道:把體積最大的空調主機移到不需要高淨高的區域(更衣室、走廊、浴室上方),把消防支管貼樑腹走,把燈光集中在沒有風管經過的帶狀區域,把弱電走地坪或牆體迴避天花。
這件事有一個很殘酷的時間點特性:所有調整都必須在天花封板前完成。以百坪住宅來說,從拆除到天花封板通常只有 8 至 12 週,一旦矽酸鈣板釘上去、批土上漆完成,任何一根忘了拉的線都要拆天花才能補。這也是為什麼整合工作必須發生在設計階段,而不是工地現場。
再講一個屋主最常誤會的地方。很多人以為機電整合是「工班的事」,交給水電師傅就好。實際上水電師傅負責的是把線拉到位、把管接好,他不會、也不該替你決定客廳天花該做到 300 公分還是 280 公分,更不會替你判斷這顆撒水頭往旁邊移 40 公分要不要重新送消防審查。這是設計方的整合責任。

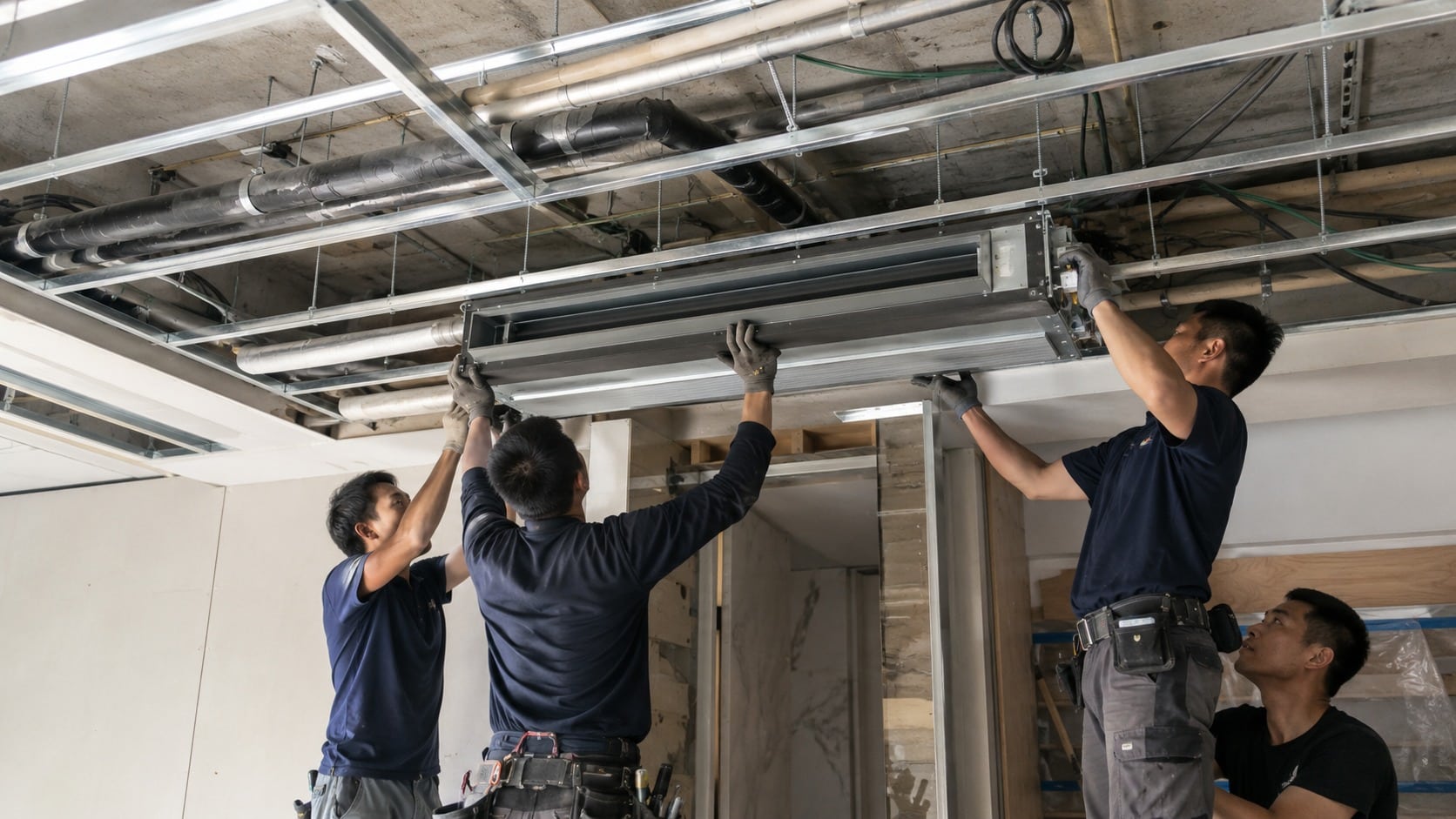

機電整合設計的第一戰場:空調永遠先卡位,它吃掉的深度最狠

空調在機電整合設計裡永遠是第一個卡位的系統,因為風管型(吊隱式)室內機是天花層裡體積最大、最不能任意彎折或改道的硬體,主要解決冷房效率、出風舒適度與維修可及性三者無法同時滿足的衝突。
先看實際尺寸。台灣常見的家用吊隱式室內機,冷房能力 2.8kW 至 5.6kW 的機身高度約 25 至 30 公分,7.1kW 至 10kW 的約 30 至 35 公分,14kW 以上的商用機種可以來到 38 至 45 公分。這只是機身本身,還沒算上面的防震吊架 3 至 5 公分,以及下方回風箱與濾網抽換空間 15 至 25 公分。
再來是最容易被忽略、卻最會出事的洩水坡度。冷凝水排水管的施作坡度實務上抓 1/100 至 1/50,也就是每走 100 公分就要往下降 1 至 2 公分。一支排水管從主臥拉到後陽台落水頭,若水平距離 8 公尺,光是坡度就要消耗 8 至 16 公分的高度。這段高度是硬需求,省不掉,坡度不夠的下場就是夏天天花板滴水、發霉、木作變形。
把這些加總起來,一台吊隱式空調在天花層裡的完整需求是 35 至 45 公分。而你家樑下可能只有 25 公分。這就是為什麼認知設計在做豪宅機電整合時,會先把空調主機的落點畫上去,再讓其他系統繞著它排,而不是反過來。
主機該藏在哪裡,其實有標準答案。優先順序是更衣室上方、走廊上方、浴室或洗衣間上方,這些空間淨高做到 240 至 250 公分完全不影響體感;最不該放的是客廳與餐廳正中央,因為那是全屋最需要挑高的地方。維修孔也要一起想,尺寸至少 45 乘 45 公分,理想是 60 乘 60 公分,而且要開在你願意讓它存在的位置,不是等到封板才臨時挖一個。
出風口的位置直接影響你住起來爽不爽。實務上出風口距離牆面至少 30 公分才不會出現牆面積灰的黑條,出風口與沙發主座位的水平距離建議拉開 1.5 公尺以上,出風方向盡量沿著天花或牆面延展而不是垂直朝下。線型出風口的風速控制在每秒 2 至 3 公尺之間最舒服,超過每秒 4 公尺你會明顯感覺到「有一道風在吹頭」。
冷氣直吹沙發是台灣豪宅最常見的整合失敗案例。原因通常很單純:沙發位置在設計圖上,出風口位置在空調圖上,兩張圖從頭到尾沒有疊在一起看過。等到入住第一個夏天你才發現,那個花了 80 萬買的訂製沙發,坐上去五分鐘就要拿抱枕擋風,最後只能把出風口用導風片壓掉一半,冷房效率跟著掉 15% 至 25%。

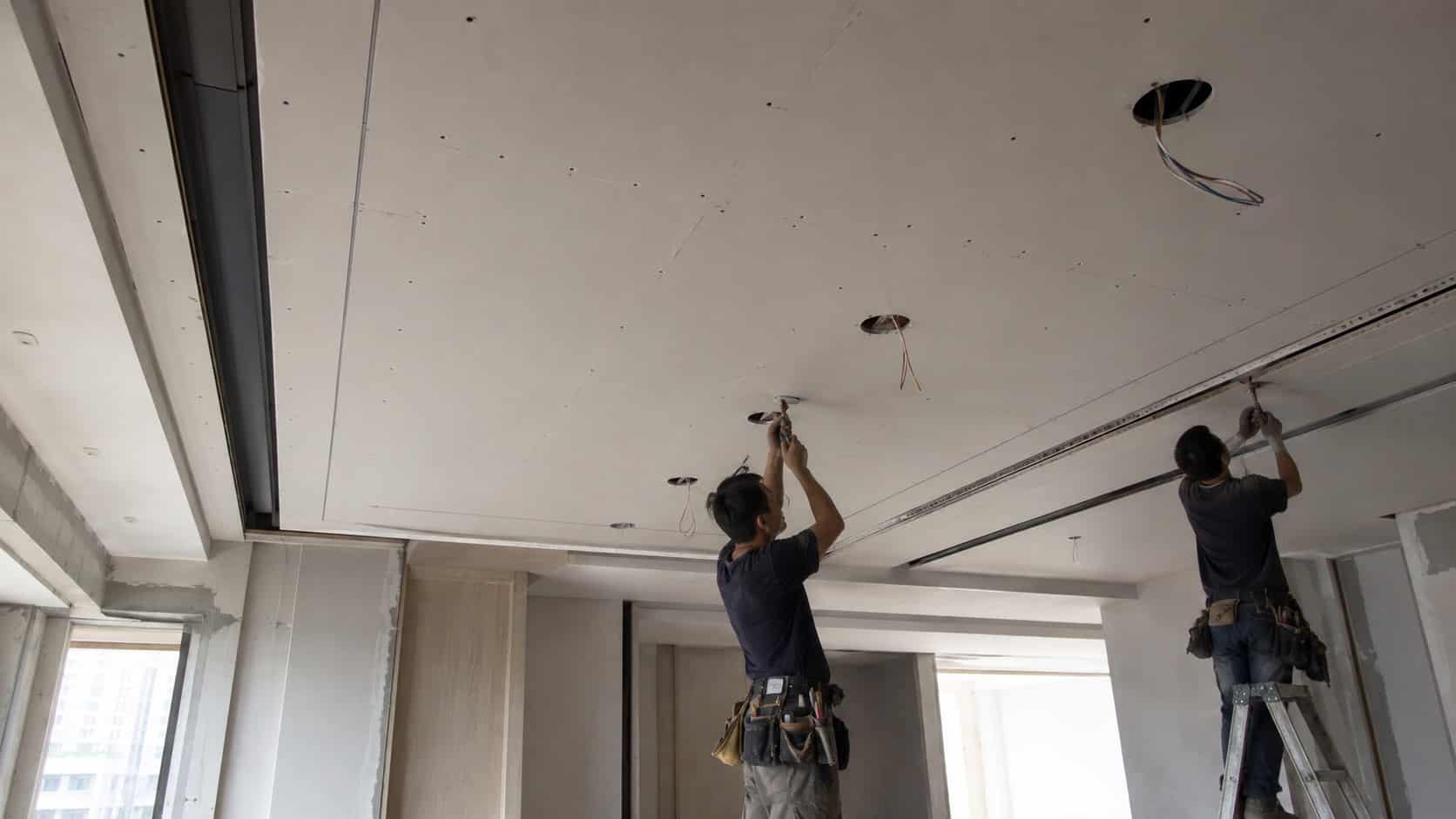

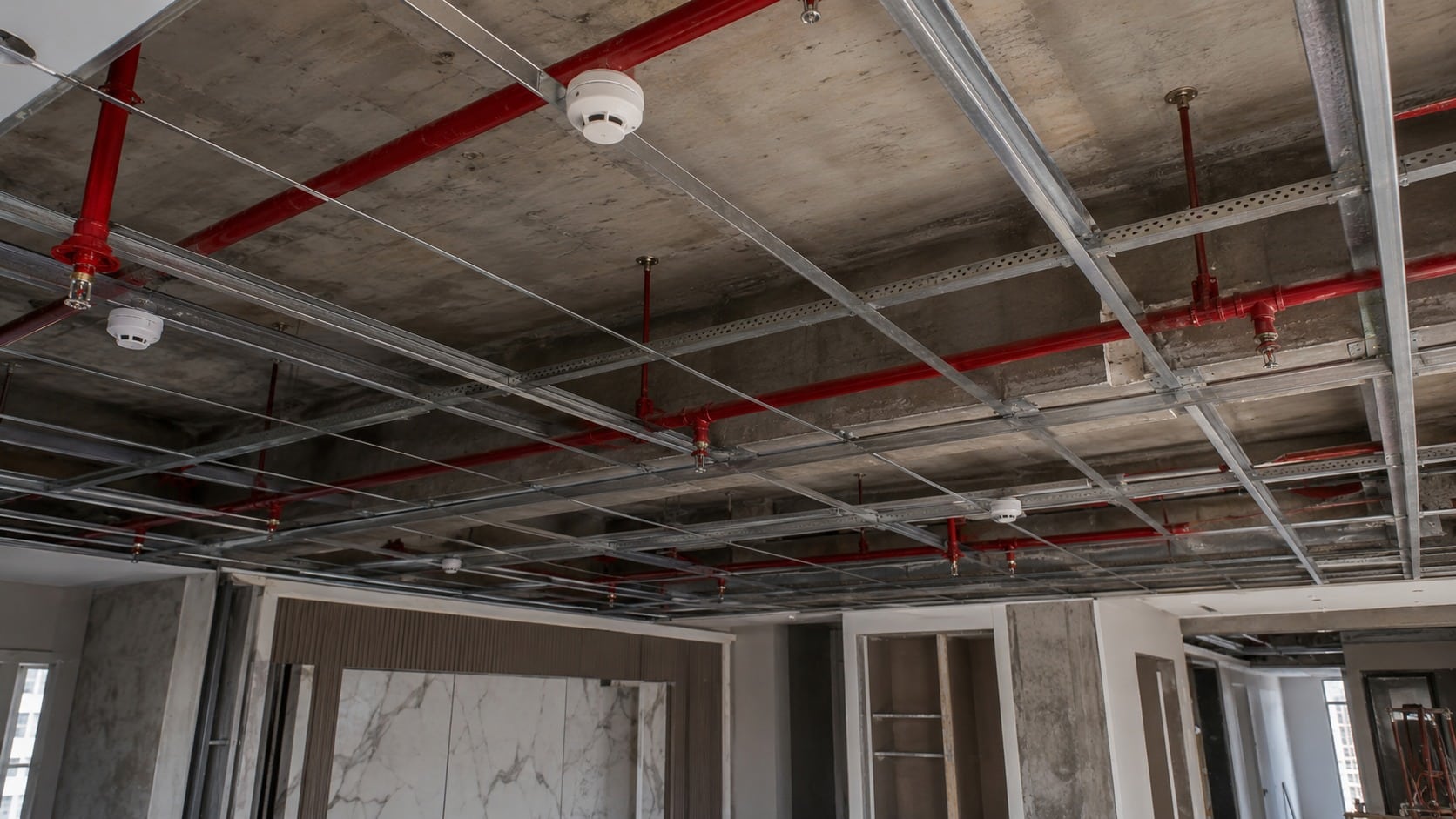

豪宅機電整合躲不掉的法規線:撒水頭與偵煙器的位置,設計要讓它

消防設備在豪宅機電整合裡是唯一完全不能為了美觀讓步的一組系統,撒水頭與偵煙探測器的位置受《各類場所消防安全設備設置標準》的間距與淨空規範約束,主要解決「天花做得再漂亮、但消防不通過就無法完成使用執照與交屋驗收」的根本風險。
先講撒水頭。一般反應型撒水頭的防護半徑,實務上水平距離抓 2.1 至 2.3 公尺,換算下來大約每 12 至 17 平方公尺就要有一顆,一戶 100 坪(約 330 平方公尺)的住宅,撒水頭數量常見 22 至 32 顆。這個數量是算出來的,不是設計師想放幾顆就幾顆。
更關鍵的是淨空要求。撒水頭迴轉半徑內 30 公分、下方 45 公分的範圍內不得有障礙物遮蔽,這代表你不能在撒水頭正旁邊 20 公分處放一顆嵌燈,也不能在它下方做一道 15 公分深的造型天花溝縫。撒水頭與空調出風口之間也建議保持 60 公分以上,避免冷風延遲它的動作溫度。隱藏式撒水頭的蓋板直徑約 6 至 8 公分,看起來是小東西,但它周圍那圈淨空是實打實的。
偵煙探測器的規則同樣硬。探測器距離牆面或樑至少 60 公分,距離空調出風口至少 1.5 公尺,樑深超過 60 公分時該樑會被視為區劃線、兩側可能要各設一顆。以第二種偵煙探測器來說,一個探測區域上限約 150 平方公尺,百坪住宅通常需要 6 至 10 顆。這些點位都會落在你最想保持乾淨的天花中央。
那能不能改?可以,但要付代價。撒水頭位置調整若涉及消防圖說變更,需重新製圖並送當地消防機關審查,圖說變更費用實務上約 2 萬至 5 萬,審查期程約 3 至 8 週,管線改道的實作費用另計每支約 3,500 至 8,000 元。更麻煩的是時間——3 至 8 週的審查若卡在天花封板前,整條工序都要停下來等。
所以認知設計的做法是反過來:把消防點位當成不可動的錨點,先畫上去,再讓燈光配置去適應它。實務上會刻意把嵌燈的排列軸線往旁邊平移 25 至 40 公分,或者用線槽燈與洗牆燈取代該區域的嵌燈,讓撒水頭落在一段乾淨的天花面上,看起來就像本來就該在那裡。
沒做這件事的後果你一定看過。撒水頭卡在嵌燈正中央、或是兩顆嵌燈中間硬塞一顆撒水頭導致間距一邊 90 公分一邊 140 公分,整排燈看起來歪歪的。這種東西一旦封板就改不了,你會盯著它看十年。真正麻煩的版本是撒水頭被造型天花的落差擋住,消防檢查不過,天花得局部拆除重做,一個區域的拆除復原費用約 6 萬至 15 萬。
空調燈光整合的收邊學問:嵌燈開孔、線槽燈與洗牆燈各要吃掉多少

空調燈光整合是把照明的開孔深度、燈槽尺寸與收邊做法,跟空調風管、消防支管在同一層天花裡排定座標與先後順序的工作,主要解決「燈想裝的地方剛好有風管、只好把燈往旁邊挪到不合理的位置」這種將就式配置。
嵌燈的深度比大家想的深。一般 LED 嵌燈開孔直徑 7.5 公分,燈體加散熱器與接線盒需要 8 至 12 公分的天花淨深;防眩深筒型(豪宅無主燈設計最常用的那種)因為要把光源往內縮 4 至 6 公分製造暗筒效果,總需求來到 12 至 18 公分;可調角度的洗畫燈還要額外預留側向 8 至 10 公分的迴轉空間。這代表天花淨深只有 10 公分的區域,你就是做不了深筒燈。
線槽燈(間接照明)是另一個吃空間大戶。燈槽的淨深建議 15 至 25 公分、槽寬 10 至 15 公分,光源距離反射面至少 8 至 12 公分,否則天花上會出現一整排扇形光斑,而不是均勻的一道光帶。如果你希望光線暈開得柔和,槽口的收邊斜切角度與擋板高度也要一起設計,擋板通常抓 4 至 6 公分。
洗牆燈的規則最容易被做壞。燈具中心距離牆面 15 至 25 公分是甜蜜點,太近會在牆頂出現尖銳的扇形亮弧,太遠則洗不到牆腳。若牆面是石材大板或特殊塗料,距離要往 20 至 25 公分靠,讓光爬得更完整。開孔尺寸 6 至 10 公分,加上燈體需要 10 至 15 公分的天花深度,而這個位置又常常正好是空調風管沿牆走的路徑,衝突機率極高。
磁吸軌道燈這幾年在豪宅很受歡迎,嵌入式軌道需要 4 至 6 公分的嵌入深度加上 2 至 3 公分的接線空間,比嵌燈省,但它需要一整條連續的淨空帶,中間不能被風管橫切。電動窗簾盒也要算進來:單軌窗簾盒寬度 12 至 15 公分、雙軌 20 至 25 公分,深度 20 至 25 公分,而且盒內要預留 110V 電源。
光的品質規格也一併定在這個階段。豪宅住宅照明建議顯色性 Ra 95 以上、眩光值 UGR 19 以下、色溫統一在 2700K 至 3000K,公共區域照度抓 150 至 300 lux、閱讀區 500 lux 以上。嵌燈間距在天花高度 300 公分時建議 100 至 150 公分,太密會像賣場,太疏會有明顯的亮暗塊。
弱電規劃與智能系統的暗線:現在不埋,以後你就得拆天花

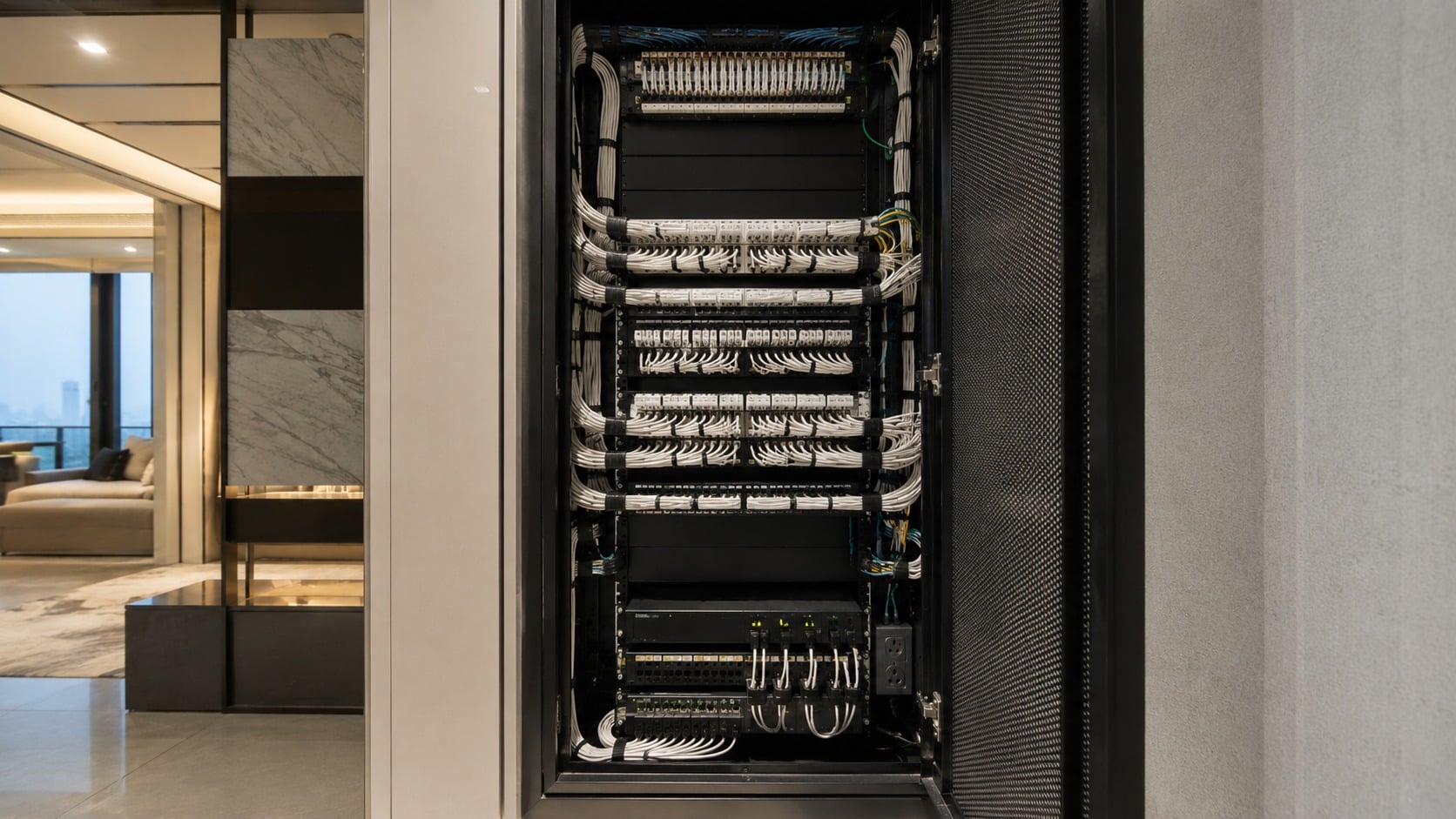

弱電規劃是把網路、影音、門禁對講、監控、電動窗簾與智能控制的線路、管徑與端點位置,在毛胚或機電階段一次定案並預埋到位的工程,主要解決「智能設備買得起但線沒拉、只能全靠無線導致訊號不穩、要補線又得拆天花」的長期困擾。
先看網路。CAT6A 佈線每點(含管、線、面板與測試)行情約 2,500 至 4,500 元,一戶 100 坪的住宅實務上會配 80 至 140 個端點,總價落在 20 萬至 63 萬。這個數字聽起來嚇人,但單點成本的八成是人工與管路,等到天花封板後補一條線,單點成本會跳到 8,000 至 20,000 元,還不含拆修天花的費用。
影音線路的管徑最容易低估。HDMI、光纖與 8K 訊號線的預埋管建議用 32mm 以上的 CD 管,並確保彎折半徑不小於管徑的 6 倍;單段拉線距離超過 12 至 15 公尺就要加設一個過線盒,否則未來換線根本拉不動。很多屋主家裡的投影機線之所以換不了,就是因為當初用了 20mm 管、還轉了兩個直角彎。
弱電箱的位置是整套系統的心臟,卻常常被塞到最爛的地方。建議尺寸至少 60 乘 40 乘 12 公分(百坪以上建議做到 80 乘 60 公分或直接規劃機櫃),嵌牆安裝、離地 30 至 150 公分之間,箱內要有獨立的 110V 電源與散熱風扇,並且不要與強電配電箱共用同一面牆的正上下方,避免干擾。放在更衣室最深處或床頭牆背面都是災難,因為它每年至少要開三到五次。
無線覆蓋要靠有線撐。實務上每 25 至 35 坪配置一顆吸頂式 AP,百坪住宅需要 3 至 5 顆,走 PoE 供電,每顆 AP 的預埋成本約 3,000 至 6,000 元、設備約 6,000 至 18,000 元。這件事必須在天花階段決定,因為 AP 要嵌在天花上,等封板後你就只能用桌上型分享器加訊號延伸,那正是豪宅裡最違和的畫面。
電動窗簾與智能面板的線也要同步。每組電動窗簾軌道連馬達的行情約 1.8 萬至 4.5 萬,窗簾盒內必須預留 110V 電源與控制線;智能面板則要在每個開關盒位置預留深型 4 乘 4 或 6 乘 6 暗盒,深度至少 6.5 公分,並拉一條中性線(N 線)到面板,否則多數智能開關無法運作。這條 N 線是台灣最常漏掉的一根線,補起來就是拆牆。
最後是控制邏輯,這件事跟線一樣重要。玄關那面牆如果一排八個開關,代表你的迴路沒有整併,也代表沒有人做過場景規劃。合理的做法是把 40 至 60 個迴路整併成 6 至 10 組場景(回家、待客、用餐、觀影、就寢、離家),每個空間的牆面控制鍵不超過 3 至 4 鍵,其餘交給場景。這樣做不會多花設備錢,但需要在弱電規劃階段就把迴路分組定下來。
豪宅機電整合的三個關鍵動作:套圖、天花高程計畫與迴路盤點

套圖是把室內設計圖、機電圖、空調圖與消防圖疊在同一個座標系統上、逐層檢討碰撞點的整合動作,主要解決各專業廠商各自出圖、圖與圖之間從未對照過而導致現場才發現衝突的結構性問題。
套圖怎麼做才算做到位?實務上把四張圖疊起來後,要逐一標出每個碰撞點的座標與高程,再開 3 至 5 次整合會議把它們一個一個解掉。一戶百坪住宅的套圖檢討期程約 2 至 4 週,通常會抓出 25 至 60 個衝突點,其中約三分之一是空調與燈光、三分之一是消防與燈光、剩下是弱電與結構樑。這 2 至 4 週看起來像是拖到進度,但它換回來的是後面 3 至 5 個月不用停工。
天花高程計畫是套圖之後的產物,也是屋主最有感的一份圖。它要明確標出每個區域的天花完成面高度:客廳與餐廳這種要撐場面的地方做到 290 至 300 公分,玄關與走廊刻意降到 240 至 260 公分做為過渡,主臥 275 至 285 公分,更衣室與浴室 230 至 245 公分。重點是高低差至少要 15 公分以上,讓人一走進去感覺得出「這是設計」,而不是「這裡好像有東西不得不包起來」。
降板的位置要挑得聰明。把降板集中在動線通過的短暫區域(走廊、玄關、櫃體前方),人只會待 3 到 5 秒,壓低反而讓下一個空間顯得更開闊,這是設計上很好用的一招;若把降板留在你每天坐兩小時的沙發正上方,那就是純粹的損失。認知設計在做這件事時,會把主要管線幹線集中安排在走廊那條 240 至 260 公分的帶狀空間內走完,讓客廳天花能保持完整。

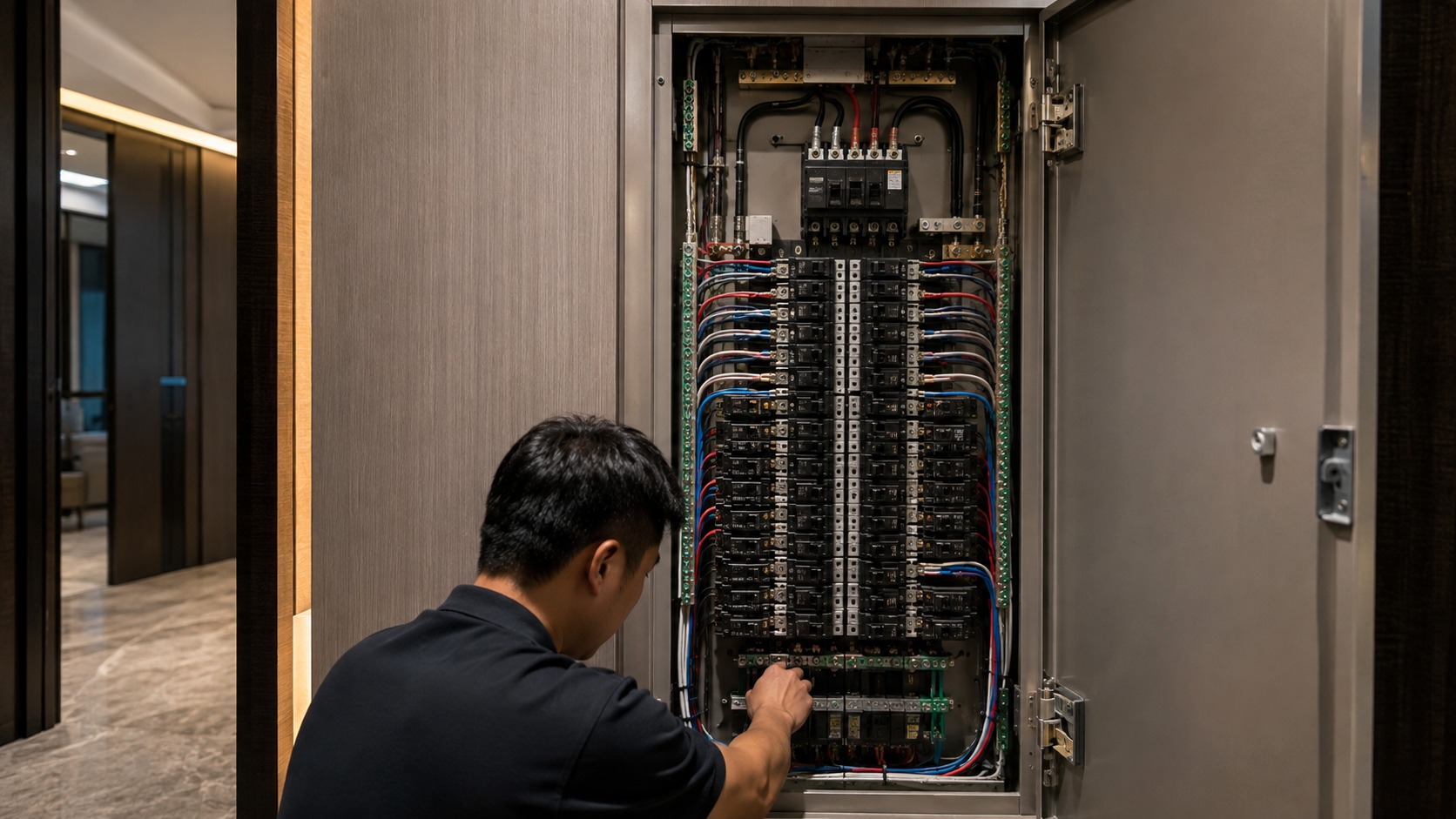

迴路盤點則是強電這一側的關鍵。一戶 100 坪的豪宅,實務上迴路數量落在 40 至 60 迴,其中專用迴路就佔了不少:IH 爐或電陶爐(220V/20A)、蒸烤爐、烤箱、洗碗機、電熱水器、每一台空調室內機與室外機、洗烘衣機、電動窗簾電源、弱電箱專迴、影音機櫃專迴。每一個都是獨立的,不能併。
總電量要算出來才知道電表夠不夠。百坪住宅若走全電化路線(IH 爐、電熱水器、多台冷氣、蒸烤設備),總設備容量常落在 30 至 45kW,同時使用率抓 0.5 至 0.65,實際需量約 18 至 28kW。若建商原本只給到 15 至 20kW 的配電容量,就必須向台電申請增設容量,這件事的行政期程約 4 至 8 週,若需要更換表箱或增設管線,工程費用實務上約 3 萬至 12 萬。
整合有沒有做到位,天花封板前那一次驗收就知道。這個時間點你要親自到現場(或要求設計方提供完整記錄),確認空調排水管是否確實有坡度(用水平尺量,每 100 公分至少降 1 公分)、每台室內機下方是否留了 45 乘 45 公分以上的維修孔、消防撒水頭周圍 30 公分內是否淨空、所有預埋管是否都留了穿線鋼絲。這四件事漏一件,事後補救就是 8 萬至 25 萬起跳。
還要留下證據。封板前應拍攝完整的天花管線層照片,含每個區域的正拍與側拍並能對照平面座標,一戶百坪大約 80 至 150 張;弱電則要求提供每一點的線材測試報告與「弱電端點對照表」,標明每個面板編號對應弱電箱裡的哪一個埠。這批文件在你三年後要換設備、或想在牆上鎖一面 65 吋壁掛架時,價值遠超過它的製作成本。
這三個動作有一個共同的時間點:全部要在拆除完成後、天花封板前結束。以百坪案子來說,合理的排法是拆除保護 1 至 2 週、套圖與整合會議 2 至 4 週(可與拆除並行)、機電與空調管線施作 4 至 6 週、消防配合與查驗 1 至 2 週,接著才封板。整個機電整合的關鍵窗口大約 8 至 12 週,錯過就沒有第二次。
機電整合設計的費用結構:一戶百坪要花多少,事後補救又要多少

機電整合設計的費用由整合設計與套圖服務費、強電與弱電施工費、空調設備與安裝費、消防變更與天花配合費四塊組成,主要解決屋主把「機電」誤認為只是水電工程、預算抓不夠而在中後期被迫砍規格的問題。
先給你一個總量級。2026 年台灣百坪等級住宅的機電相關工程(含空調設備、強電、弱電、消防配合與智能系統,不含天花木作與燈具本身),總費用實務上落在 220 萬至 480 萬,換算每坪約 2.2 萬至 4.8 萬,佔全案裝修總預算的 18% 至 28%。差距這麼大的原因,主要是空調機種、智能系統層級與弱電點數三項。
下面這張表把四套系統對天花深度的需求攤開來看,你就知道為什麼那 25 公分永遠不夠分。
| 系統/設備 | 佔用天花深度 | 關鍵限制 | 最常見的衝突 |
| 吊隱式空調機身 | 約 25 至 35 公分 | 需回風箱與維修孔 | 擠掉整片天花高度 |
| 冷凝水洩水坡度 | 每 100 公分降 1 至 2 公分 | 坡度不足會滴水 | 拉遠距離就沒空間 |
| 消防撒水頭與支管 | 約 12 至 18 公分 | 周圍 30 公分需淨空 | 正好卡在嵌燈位置 |
| 偵煙探測器 | 約 5 至 8 公分 | 距出風口 1.5 公尺 | 被迫移到天花中央 |
| 深筒防眩嵌燈 | 約 12 至 18 公分 | 需側向迴轉空間 | 撞上空調風管 |
| 線槽燈燈槽 | 約 15 至 25 公分 | 光源距反射面 8 公分 | 沿牆與風管搶路徑 |
| 電動窗簾盒 | 深 20 至 25 公分 | 盒內需 110V 電源 | 忘了預留電源 |
| 弱電與電力管線 | 約 2 至 5 公分 | 彎折半徑限制 | 過線盒沒留、換不了線 |
看完深度,再看錢怎麼分配。下面這張是百坪豪宅的機電費用結構,讓你在編預算時知道每一塊該壓多少。
| 費用項目 | 單價區間(2026) | 百坪常見總價 | 佔機電預算比重 |
| 整合設計與套圖 | 每坪約 800 至 1,800 元 | 約 8 萬至 18 萬 | 約 4% 至 6% |
| 強電與迴路工程 | 每迴約 3,500 至 6,500 元 | 約 18 萬至 39 萬 | 約 8% 至 12% |
| 弱電與網路佈線 | 每點約 2,500 至 4,500 元 | 約 20 萬至 63 萬 | 約 10% 至 15% |
| 吊隱式空調設備 | 每台約 8 萬至 16 萬 | 約 55 萬至 145 萬 | 約 28% 至 34% |
| 智能系統與面板 | 每組場景約 1.5 萬至 4 萬 | 約 25 萬至 90 萬 | 約 12% 至 20% |
| 消防變更與配合 | 圖說變更約 2 萬至 5 萬 | 約 5 萬至 18 萬 | 約 2% 至 4% |
現在講事後補救的代價,這才是重點。天花封板、批土、噴漆完成後,如果你發現少拉一條網路線、或是投影機的電源忘了預留,處理方式只有拆天花。單一區域(例如客廳一整片)的拆除、補管線、重新封板、批土與重新噴漆,全套下來實務上約 8 萬至 25 萬,工期 2 至 4 週,而且新舊漆面的接色永遠有機率看得出來。
如果衝突的是空調,代價更高。已經封板的天花要重新調整風管路徑或移動室內機位置,含拆除、機具重吊、重新試壓與封板復原,費用約 15 萬至 45 萬,工期 3 至 6 週。而若是消防撒水頭需要移位並重新送審,加上圖說變更與審查期程,整體會再往上加 5 萬至 15 萬與 3 至 8 週。
換個角度算給你聽:一份完整的整合設計與套圖服務,百坪案子約 8 萬至 18 萬。它要避免的是後面那些動輒 8 萬至 45 萬的補救,以及 2 至 6 週的工期延誤。以百坪案常見的 6 至 9 個月工期來看,光是不停工這件事就已經回本。
豪宅機電整合實戰案例:台中七期 78 坪與中壢 105 坪的 Before/After

豪宅機電整合的成效最直接的驗收方式,是看同一間房子在整合前後的天花高度、迴路數量與開關面板數量的變化,主要解決屋主無法從圖面想像「整合到底值不值那筆錢」的抽象感。
先看台中七期這一戶:室內 78 坪、四房兩廳、預算 620 萬(含空調與智能系統,不含活動家具),工期 6.5 個月。屋主原本卡在一件事——建商廣告寫著室內挑高 3.4 米,但空調廠商到場後直接說「客廳天花要做到 2.35 米」。屋主完全無法接受,可是廠商說沒辦法,因為主機一定要放在客廳靠窗那側,排水才走得到落水頭。
認知設計接手後做的第一件事是套圖。把結構圖、空調圖、消防圖與設計圖疊起來後發現,真正的限制不是主機高度,而是排水路徑:原方案的排水管要橫越整個客廳走 11 公尺,光坡度就吃掉 11 至 22 公分。解法是把客廳與餐廳的兩台室內機拆分重配,一台移到主臥更衣室上方(該區天花本來就打算做 240 公分)、一台移到後陽台旁的洗衣間上方,排水距離縮短到 3.5 公尺與 2 公尺。
結果是客廳天花做到 298 公分,只在靠近走廊的一條 90 公分寬帶狀區域降到 255 公分收管線,視覺上變成一道刻意的層次而不是妥協。消防撒水頭的 5 個點位一顆都沒動(省下圖說變更的 3 萬與 5 週審查),嵌燈軸線整體平移 32 公分讓開撒水頭,深筒燈全部保留 15 公分燈深。全案沒有因為機電問題停工過一天。
再看中壢這一戶:室內 105 坪、五房、預算 880 萬,工期 8 個月。這位屋主的狀況更典型——他自己找了空調廠商、系統櫃廠商與水電班各自報價,覺得這樣比較省。開工兩週後現場開始打架:撒水頭有 3 顆卡在原定嵌燈位置正中央,主臥的線槽燈燈槽深度只留了 9 公分(需要 18 公分),而玄關牆面預計要裝的開關面板一整排 8 個。
認知設計介入時已經拆除完成、部分管線開拉。做法是全部停下來重新套圖 3 週,一共抓出 47 個衝突點:把撒水頭當錨點、燈光重排;主臥線槽改用貼樑腹的斜切槽做法把深度需求壓到 14 公分;重新盤點迴路,從原本規劃的 38 迴補到 52 迴(補上 IH 爐、蒸烤爐、電熱水器、兩組電動窗簾與弱電箱的專用迴路),並計算總設備容量 38kW、實際需量約 23kW,確認需向台電申請容量增設,行政期程 6 週剛好塞進機電施作期。
最有感的是面板。玄關那 8 個開關被整併成 3 鍵場景面板(回家、待客、離家),全屋 52 個迴路整併成 8 組場景,弱電箱從原本要塞進主臥更衣室深處,改到玄關側邊的儲藏室,離地 90 公分、外加散熱風扇。最直接的差別是玄關從一排八個開關縮成三顆場景鍵,不必再靠記憶找燈。整合多花的 16 萬設計費,換掉的是原本估計 35 萬至 60 萬的拆改成本與至少 5 週延誤。
豪宅機電整合常見問題 FAQ:屋主最常卡住的六個疑問

豪宅機電整合一定要另外找人做嗎?我的設計師不能順便處理?
看設計方有沒有整合能力,而不是有沒有意願。真正在做豪宅機電整合的設計方,會主動要求空調廠商、消防技師與水電班在設計階段出圖、然後由設計方負責套圖與召開整合會議,而不是把四張圖轉寄給你。你可以直接問一個問題:「這個案子你會做幾次套圖檢討會議、抓到的衝突點會給我一份清單嗎?」答得出 3 至 5 次與清單格式的,通常是真的有在做;回你「工班會處理」的,大概率不會做。
機電整合設計費另外收,這筆錢有必要嗎?
百坪案的整合設計與套圖服務費實務上約 8 萬至 18 萬(每坪約 800 至 1,800 元),它防的是後面 8 萬至 45 萬的拆改費用與 2 至 6 週的停工。以百坪案 6 至 9 個月的工期來算,只要避掉一次天花拆改就已經打平。真正該問的不是「要不要花」,而是「這筆錢買到什麼交付物」——合理的答案是套圖檢討報告、天花高程計畫、迴路配置表與弱電端點對照表這四份圖說。
我家天花只能做到 250 公分,是不是被設計師唬了?
先看樑。如果你家主樑深 70 公分、樓板到樓板 3.3 米,樑下淨高只有 2.6 米,扣掉空調 35 至 45 公分的需求,樑下那一段確實只能做到 2.2 至 2.3 米,這不是唬人。但關鍵在於「哪裡做低」——合理的機電整合設計會把降板集中在走廊、玄關與櫃體前方這些你只待 3 到 5 秒的區域,客廳與餐廳保住 285 至 300 公分。如果對方跟你說「全室統一做 250 公分比較整齊」,那就是沒有做天花高程計畫。
一戶百坪的豪宅到底需要幾個迴路?電表要不要申請增設?
實務上 40 至 60 迴是常見區間,其中 IH 爐、蒸烤爐、烤箱、洗碗機、電熱水器、每一台空調、洗烘衣機、弱電箱與影音機櫃都應該是專用迴路。要不要申請台電容量增設,取決於總設備容量與建商原始配電:全電化的百坪住宅總設備容量常落在 30 至 45kW、實際需量約 18 至 28kW,若原始配電只到 15 至 20kW 就必須申請,行政期程約 4 至 8 週、工程費約 3 萬至 12 萬。這件事要在機電施作開始前就啟動,否則會卡住整條工期。
弱電規劃現在做到什麼程度才不會三年後後悔?
抓三個原則:管徑寧大勿小(影音預埋用 32mm 以上 CD 管、每 12 至 15 公尺加一個過線盒)、端點寧多勿少(百坪配 80 至 140 點,多拉的成本每點 2,500 至 4,500 元,事後補是 8,000 至 20,000 元)、每個開關暗盒都拉中性線。至於智能設備本身,反而可以晚一點再買,因為主機與面板三年就會改朝換代,但埋在牆裡的管與線一埋就是十年。
天花已經封板了,才發現冷氣直吹沙發或撒水頭卡在嵌燈上,還有救嗎?
有救,但代價分等級。冷氣直吹的問題若只是出風角度,加裝導風片或改成線型出風口,費用約 1.5 萬至 6 萬,但冷房效率會掉 15% 至 25%;若要移動出風口位置,需局部拆天花,約 8 萬至 25 萬、工期 2 至 4 週。撒水頭與嵌燈打架的情況通常只能移動嵌燈(撒水頭一動就要重新送審,加 5 萬至 15 萬與 3 至 8 週),單顆嵌燈移位含補洞、批土與重新噴漆約 6,000 至 15,000 元,但同一片天花的漆面接色有機率看得出來。所以這件事真的只有封板前有解。
牆可以重新油漆,地板可以掀掉重鋪,櫃子可以整組換掉,沙發可以三年換一次。只有天花板裡那 25 公分,一旦封板就是十年——因為要重來的成本不是材料錢,是拆除、復原、停工與接色的總和。這也是為什麼認知設計會把最多的專業時間投在還看不到成果的那 8 至 12 週。
如果讀完只能記一件事,請記這個判斷標準:好的豪宅機電整合,不是把所有東西都藏起來,而是把「不得不低」的地方挑在你不會久留的位置,把「必須存在」的消防與設備排進看起來像設計的秩序裡。走進去的人不會發現有東西被藏起來,他只會覺得這個空間很舒服、很乾淨——那就是整合做對了。
準備開始的話,你可以先把這幾樣資料整理好:建商提供的原始平面圖與結構樑位圖、機電與消防圖說(跟建商或管委會要得到)、室內坪數與樓板高度、你已經確定要買的設備清單(尤其是廚房電器與空調需求),以及一個大致的預算區間。認知設計會先幫你做一份初步的可行性判讀,告訴你哪幾個區域的天花高度守得住、哪些必須降板、迴路與電表容量夠不夠用,以及這個案子的機電預算級距落在哪裡。
還有,第一次見面時建議你問這個問題:「我家客廳的天花,最後能做到幾公分?為什麼?」一個能拿樑位圖跟空調需求算給你聽的設計方,和一個回答「我們會盡量做高」的設計方,差距就在後面那三個月的工地裡。
作者:認知設計團隊
